Budowa parkingu P&R Bronowice – dziennik budowy (aktualizacja)
wtorek, 16 czerwca 2026 r.
W piątek, 13 marca, ruszyły prace związane z budową parkingu P&R Bronowice (Dzielnica VI Bronowice).
Projekt pn. Budowa zintegrowanego węzła przesiadkowego wraz z parkingiem P&R Bronowice oraz terminalem autobusowym współfinansowany jest przez Unię Europejską w ramach Priorytetu 3 Fundusze europejskie dla transportu miejskiego Programu Fundusze Europejskie dla Małopolski 2021-2027 (FEM 2021-2027). Działanie 3.1 Transport miejski – ZIT, Typ projektu A.

—————————————————————–
Aktualizacja 16 czerwca 2026 r.
Od soboty, 27 czerwca, wprowadzone zostaną kolejne zmiany w organizacji ruchu w rejonie ulic Balickiej i Bronowickiej. Korekty obejmą łącznicę zachodnią oraz wschodnią po południowej stronie arterii. Zmiany są konieczne z powodu wejścia w nowy etap kompleksowej przebudowy infrastruktury.
Kierowcy jadący ul. Balicką w kierunku centrum nie będą mieli możliwości zjazdu zachodnią łącznicą na ul. Armii Krajowej. Z kolei jadąc ul. Armii Krajowej, nie można będzie skorzystać ze wschodniej łącznicy, aby dostać się na ul. Bronowicką.
Wyznaczone zostaną objazdy – do ul. Bronowickiej oraz ul. Armii Krajowej. Zmiany obejmą również pieszych oraz pasażerów komunikacji miejskiej. Informacje dotyczące KMK dostępne są w komunikacie Zarządu Transportu Publicznego w Krakowie.
Ograniczenia na łącznicy wschodniej potrwają do połowy lipca, na zachodniej – do końca lipca. Dla łącznicy wschodniej planowane jest dodatkowo całkowite zamknięcie na okres dwóch tygodni, szczegóły zostaną podane wkrótce.

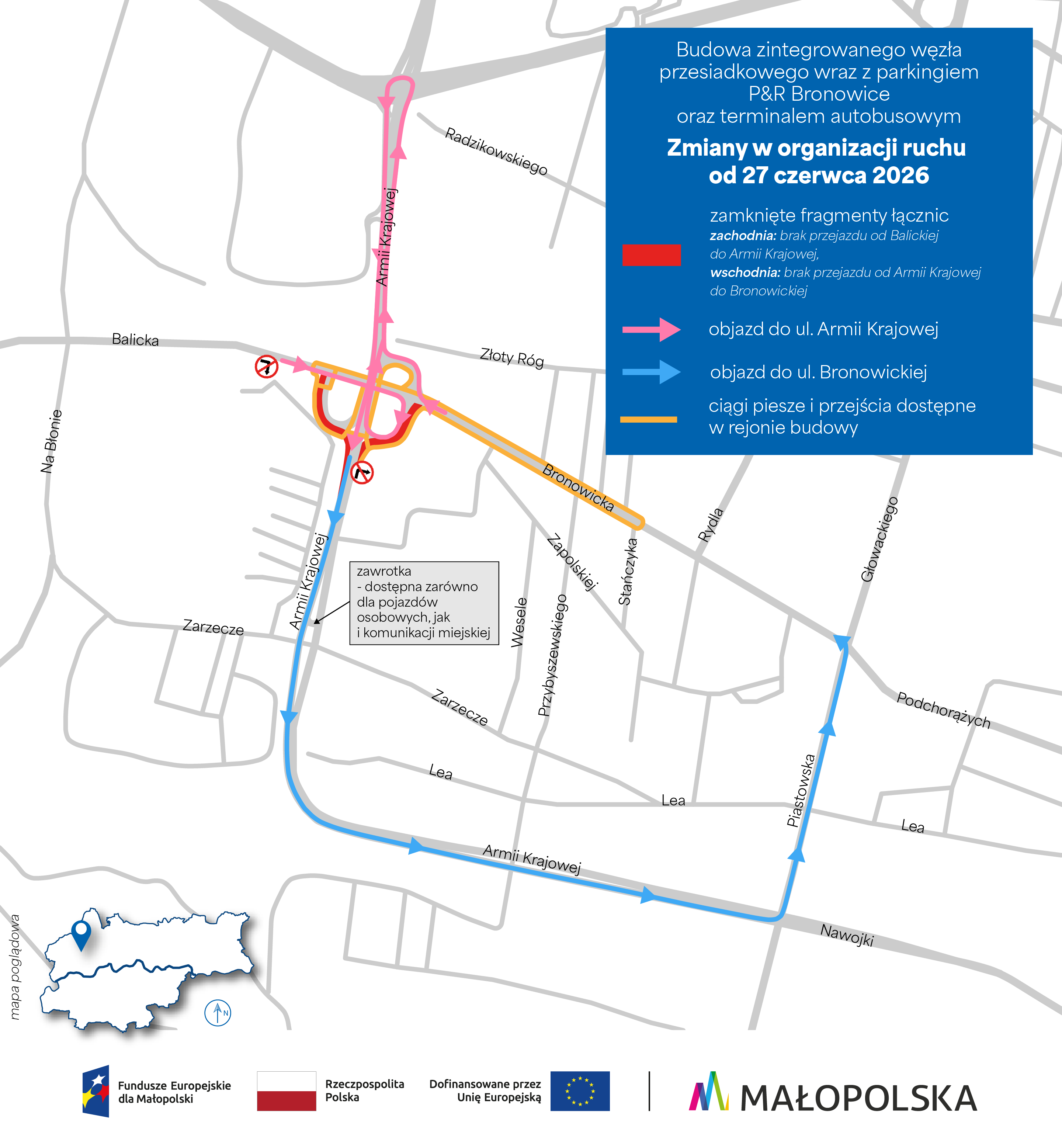

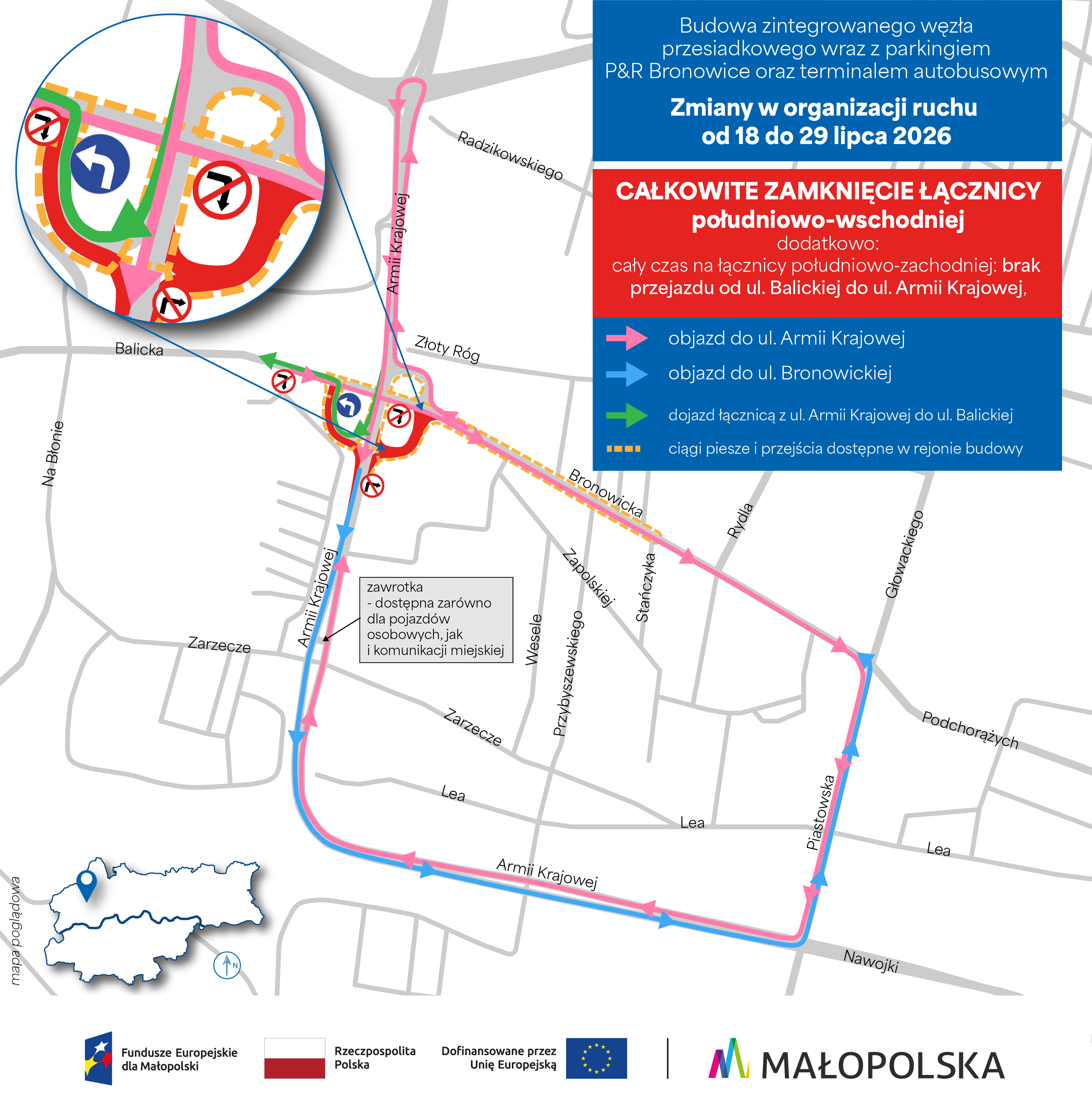

Prezentowany poniżej schemat obrazuje wprowadzone zmiany w organizacji ruchu oraz sugerowane trasy objazdowe. W celu zapewnienia czytelności materiału graficznego, elementy infrastruktury nieobjęte modyfikacjami zostały pominięte. Jednocześnie informujemy, że przejazd na relacji centrum miasta – Bronowice Małe odbywa się bez zmian.

W ramach zaplanowanych prac wykonawca zajmie się m.in. przebudową sieci teletechnicznej i elektrycznej, modernizacją sygnalizacji świetlnej, przebudową sieci wodociągowej i kanalizacji deszczowej, reorganizacją układu drogowego oraz zaawansowanymi pracami na torowisku tramwajowym
Aktualizacja 1 czerwca 2026 r.
W związku z rozpoczęciem zasadniczych prac w ramach przebudowy węzła rozjazdów „Bagatela” i wstrzymaniem od 6 czerwca ruchu tramwajowego na odcinku pierwszej obwodnicy (od ul. Piłsudskiego do ul. Długiej) i przez ul. Karmelicką do Bronowic Małych – wykonawca rozpocznie rozbiórkę sieci trakcyjnej, a następnie przystąpi do prac rozbiórkowych torowiska w rejonie inwestycji.
Aktualizacja 26 maja 2026 r.
W związku z postępem robót i koniecznością realizacji dalszych prac na sieci kanalizacji oraz elektroenergetycznej, wykonawca prac planuje wprowadzenie kolejnych zmian w organizacji ruchu:

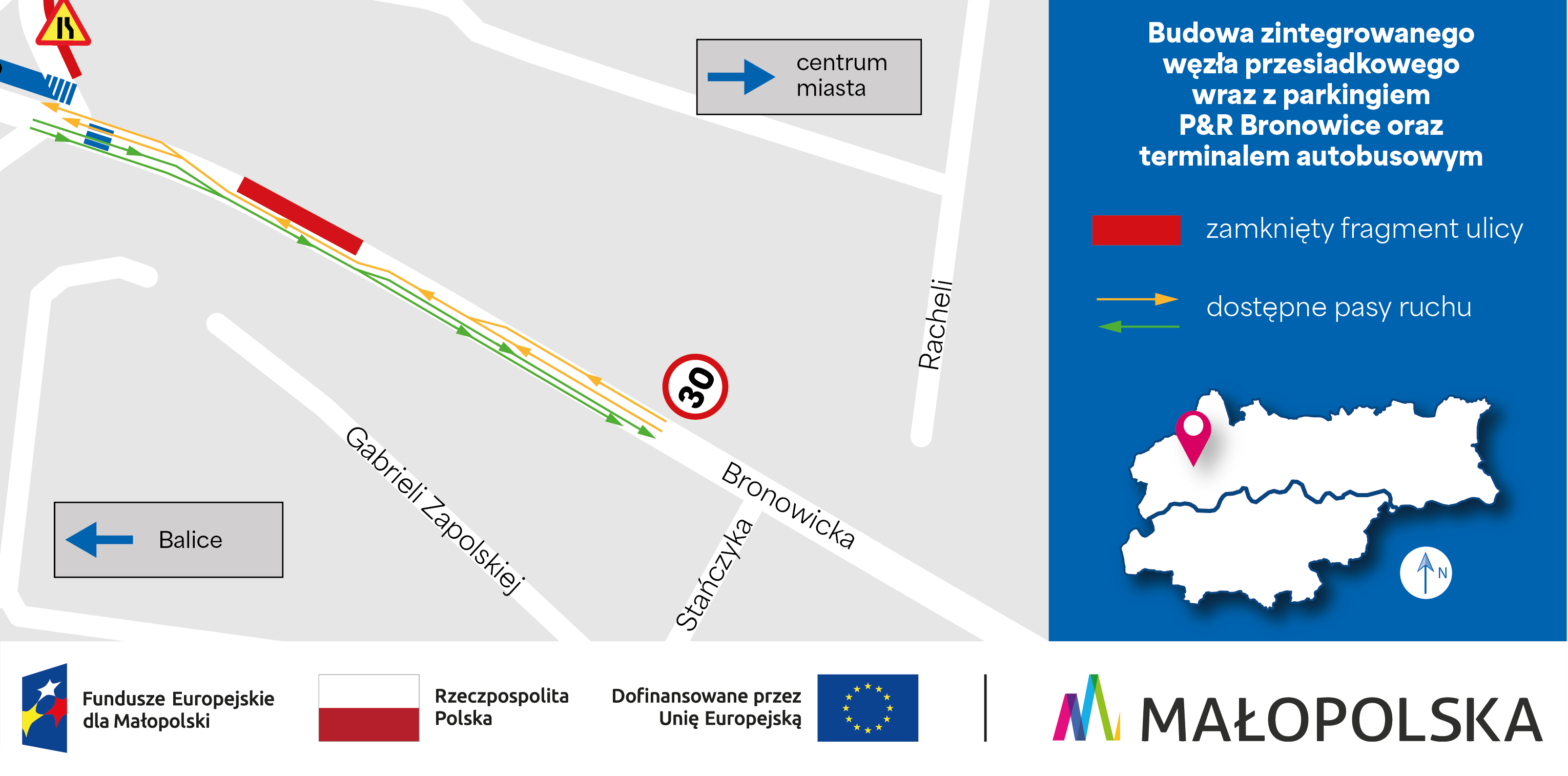

- W dniach od 1 do 8 czerwca – zamknięty zostanie fragmentu ul. Bronowickiej (jezdnia północna, między ul. Stańczyka a zjazdem na łącznicę w kierunku ul. Armii Krajowej). Ruch pojazdów na tym odcinku prowadzony będzie jezdnią południową.

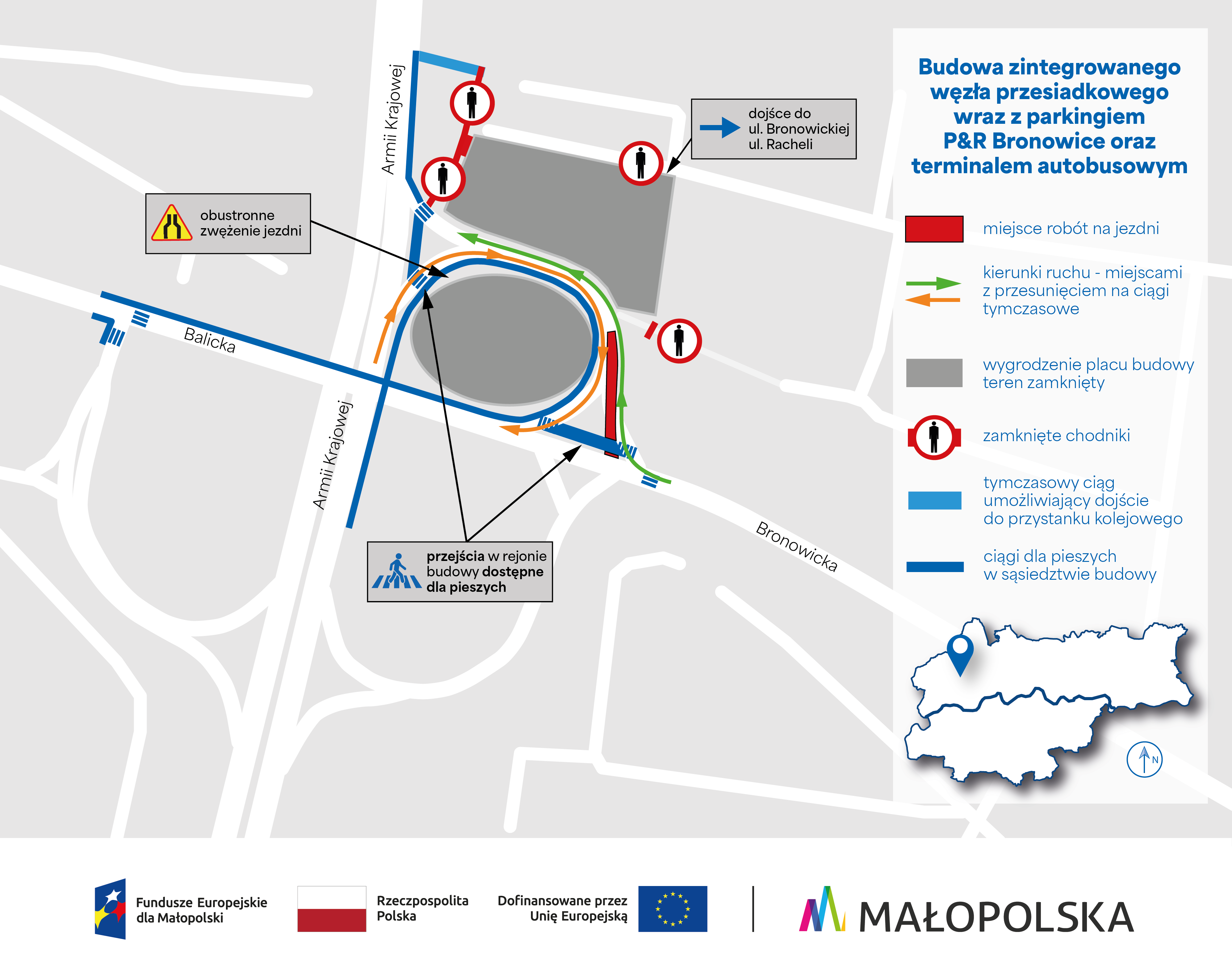

- W dniach od 8 do 22 czerwca – zamknięty zostanie fragment jezdni oraz chodnik na łącznicy ul. Bronowickiej w kierunku ul. Armii Krajowej. Dla ruchu kołowego przeznaczona zostanie tymczasowa utwardzona droga – przejezdność w obu kierunkach będzie zachowana.
Cały czas w rejonie placu budowy realizowane będą również prace sieciowe w obrębie chodników, które zamykane będą odcinkowo, a ruch prowadzony będzie ciągami tymczasowymi lub drugą stroną jezdni.
Aktualizacja 30 kwietnia 2026 r.

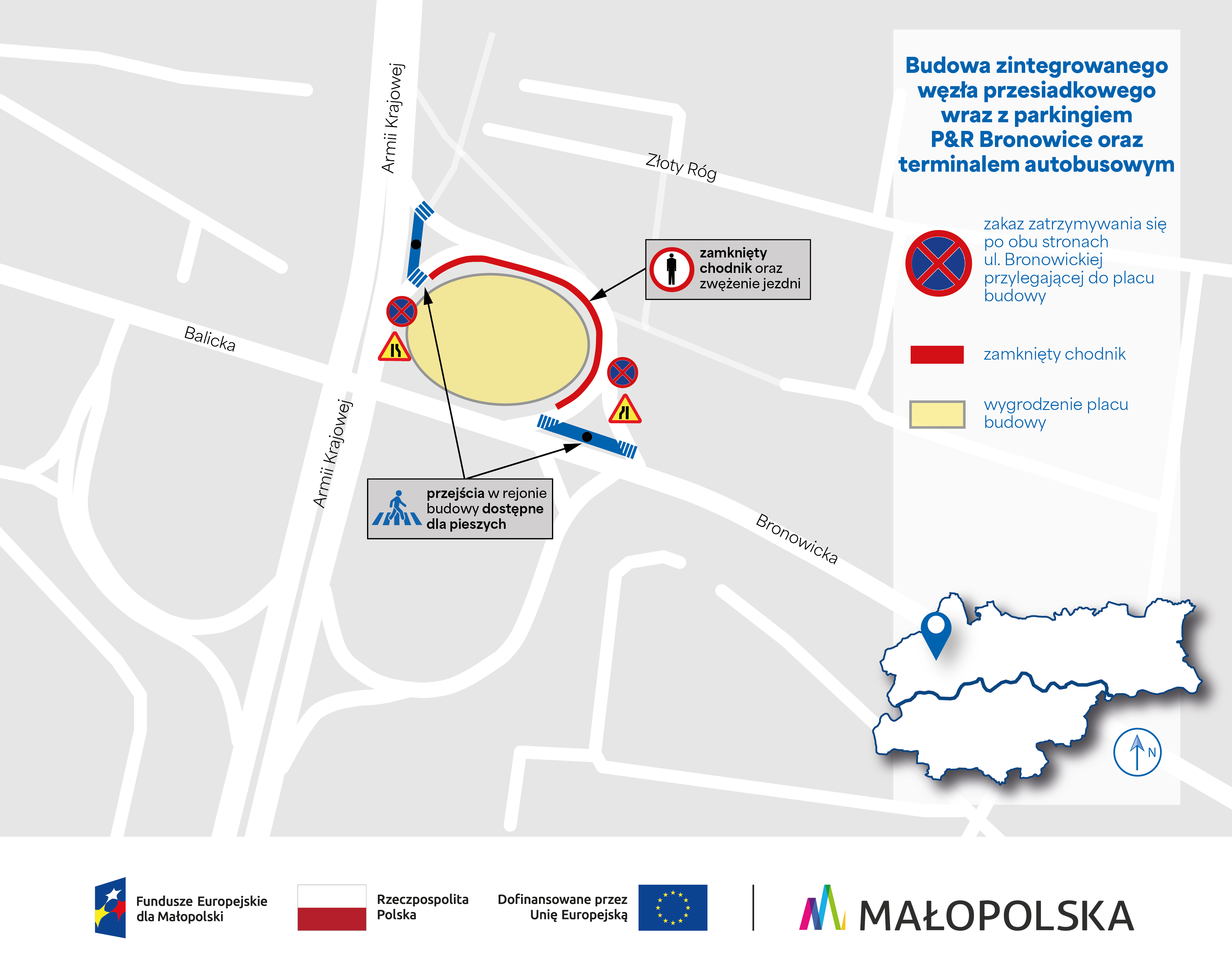

We wtorek, 5 maja br. wykonawca inwestycji planuje wprowadzenie pierwszych większych zmian w organizacji ruchu (związanych z budową tymczasowych zjazdów oraz organizacją placu budowy):
- zakaz zatrzymywania się na jezdni łączącej ul. Armii Krajowej z ul. Bronowicką,
- zmiany dla pieszych:
– w pierwszej kolejności zamknięty zostanie chodnik po wewnętrznej (południowej) stronie łącznicy – przejście wyznaczone zostanie drugą stroną ulicy:
– później zamknięty zostanie chodnik po zewnętrznej (północnej) stronie łącznicy oraz ciągi piesze przecinające plac budowy:

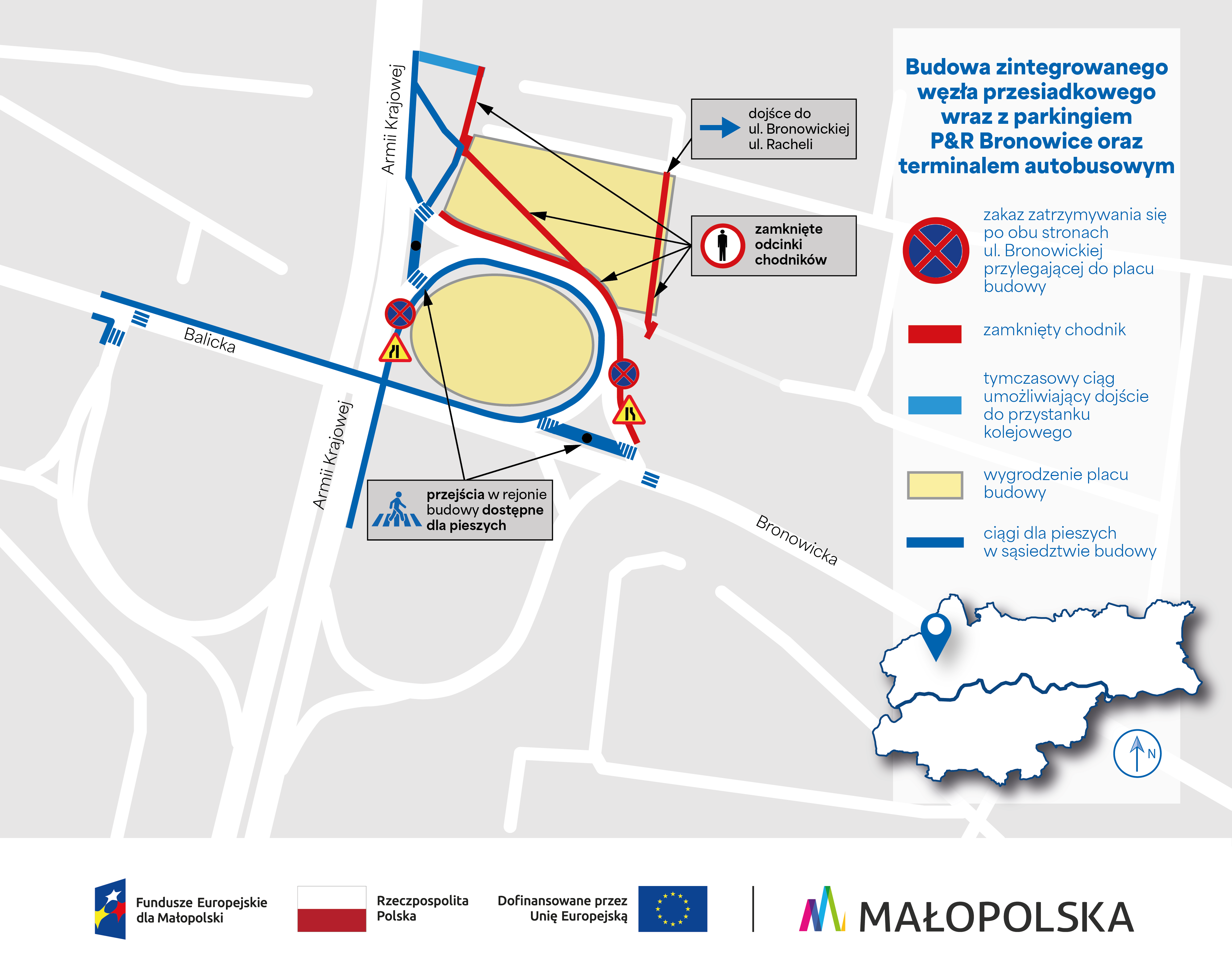

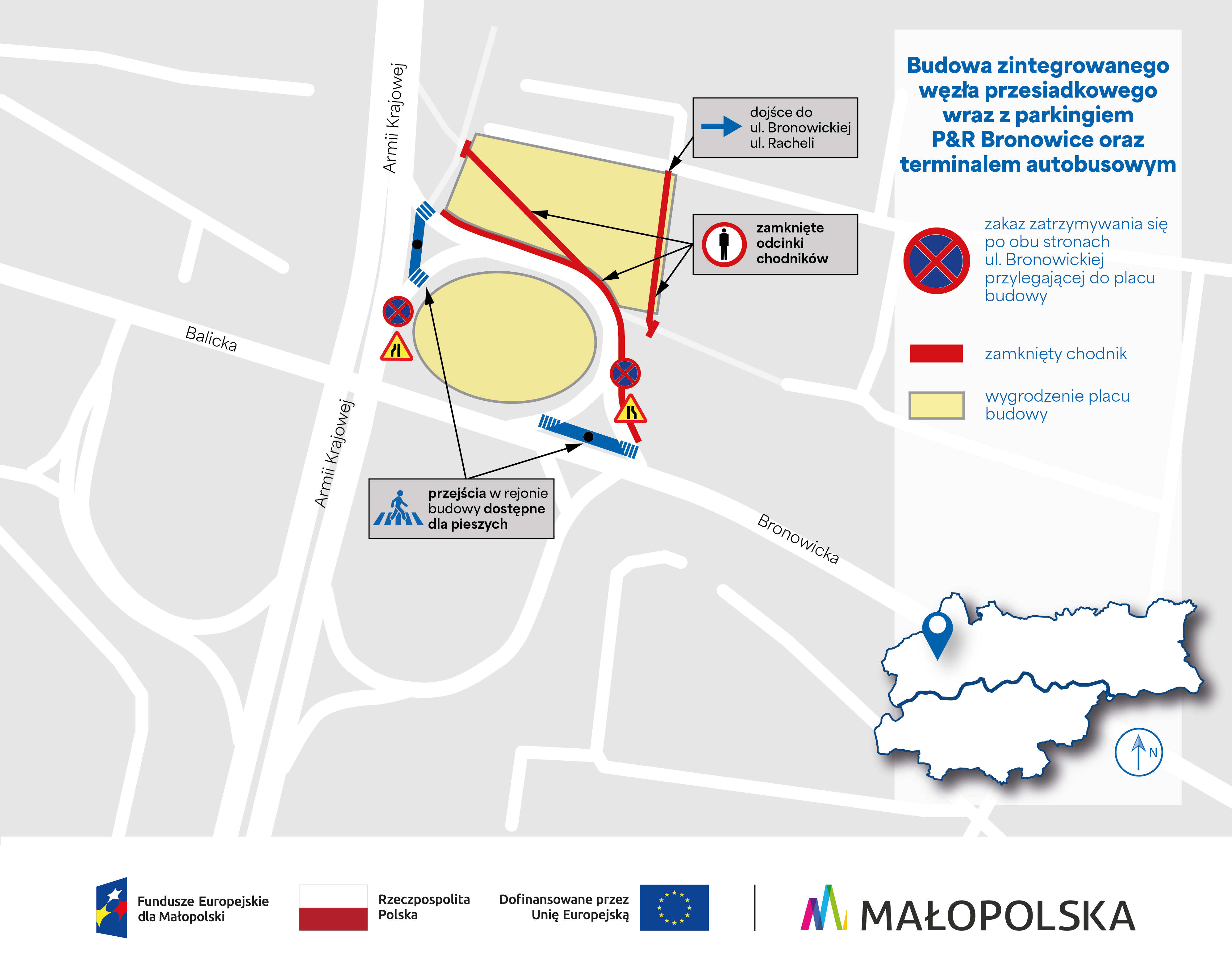

W dalszej kolejności, od poniedziałku, 11 maja, zamknięty zostanie fragment chodnika w rejonie na ul. Złoty Róg – w związku z przebudową sieci wodociągowej. Udostępniony zostanie tymczasowy ciąg, umożliwiający dojście do przystanku kolejowego.

O kolejnych zmianach i postępie robót, będziemy informować na bieżąco.
Aktualizacja 8 kwietnia 2026 r.
Zarząd Dróg Miasta Krakowa oraz Dzielnica VI Bronowice zapraszają na spotkanie dotyczące realizowanej inwestycji Park & Ride Bronowice.
Zapraszamy wszystkich zainteresowanych mieszkańców do udziału w spotkaniu i rozmowy o inwestycji:
📅 21 kwietnia 2026 r. (wtorek), godz. 17:00
📍 Zespół Szkół Ogólnokształcących nr 7, ul. Złoty Róg 30 (sala gimnastyczna)
Podczas spotkania omówione zostaną m.in.:
– założenia projektowe,
– harmonogram prac,
– tymczasowa organizacja ruchu w trakcie robót (zmiany dla kierowców, pieszych, rowerzystów i pasażerów komunikacji miejskiej).
Serdecznie zapraszamy! plakat informacyjny [PDF]
Aktualizacja 17 marca 2026 r.
W środę, 18 marca rozpoczną się prace związane z wycinką drzew bezpośrednio kolidujących z nowo budowanym budynkiem parkingu. Zakres wycinki został ograniczony do niezbędnego minimum i obejmuje wyłącznie drzewa, których nie można zachować ze względu na realizację inwestycji. Przypominamy, że w ramach zadania przewidziano nasadzenia zastępcze w bezpośrednim otoczeniu powstającego obiektu.
Ponadto, we współpracy z Miejskim Ogrodnikiem, w trakcie prac budowlanych wykonany zostanie dodatkowy zakres zieleni, obejmujący nasadzenia kilkudziesięciu drzew w rejonie al. Jasnogórskiej, po przeciwnej stronie węzła drogowego, przy którym powstaje parking. Docelowo oznacza to zwiększenie liczby drzew i poprawę jakości zieleni w tej okolicy.
Zapowiedź prac 11 marca 2026 r.
Nie będą się one wiązały z utrudnieniami w ruchu samochodowym ani w funkcjonowaniu komunikacji zbiorowej. Mogą natomiast powodować czasowe utrudnienia dla pieszych w rejonie prowadzonych prac.
Przypomnijmy, że projekt został przygotowany i będzie realizowany z maksymalnym poszanowaniem istniejącej zieleni oraz z minimalizacją wycinek drzew. Planowane jest przesadzenie czterech wiśni z charakterystycznej alei wiśniowej. Miasto zadba również o rekompensatę przyrodniczą. W ramach inwestycji wykonane zostaną nasadzenia zastępcze – 89 drzew oraz 130 mkw. krzewów wzdłuż ul. Jasnogórskiej.
Dodatkowo realizowany będzie projekt przygotowany we współpracy z Miejską Ogrodniczką, którego celem jest wprowadzenie kolejnych nasadzeń w bezpośrednim sąsiedztwie inwestycji.
Równolegle trwa koordynacja harmonogramu inwestycji z innymi zadaniami miejskimi. Szczególny nacisk kładziony jest na zgranie prac wymagających czasowego zamknięcia torowiska do Bronowic z planowanymi robotami na ul. Karmelickiej.
Budowa węzła przesiadkowego w Bronowicach to jedna z kluczowych inwestycji transportowych w tej części Krakowa. Obecny etap organizacyjny stanowi fundament sprawnej realizacji całego zadania w kolejnych miesiącach.
