Dziennik budowy (aktualizacja)
piątek, 30 stycznia 2026 r.
Trwa budowa linii do Mistrzejowic (Dzielnica III Prądnik Czerwony oraz Dzielnica XV Mistrzejowice). Obowiązują zmiany w organizacji ruchu.
Rys. Przekrój poprzeczny ul. Młyńskiej wraz z przystankiem tramwajowym w rejonie ronda Młyńskiego
Tak ogromne przedsięwzięcie wiąże się z przebudową wielu kilometrów infrastruktury podziemnej, np. sieci teletechniczne – 270 km. W niektórych przypadkach niezbędna jest przebudowa nawet całej szerokości pasa drogowego pomiędzy budynkami.
Aktualizacja 30 stycznia 2026 r.
Podsumowanie prac wykonanych na koniec stycznia 2026 r. dostępne jest w materiale wideo. Od niemal dwóch tygodni ruch na ulicy Meissnera odbywa się jezdnią zachodnią – na jezdni wschodniej rozpoczęto prace rozbiórkowe.
Aktualizacja 16 stycznia 2026 r.

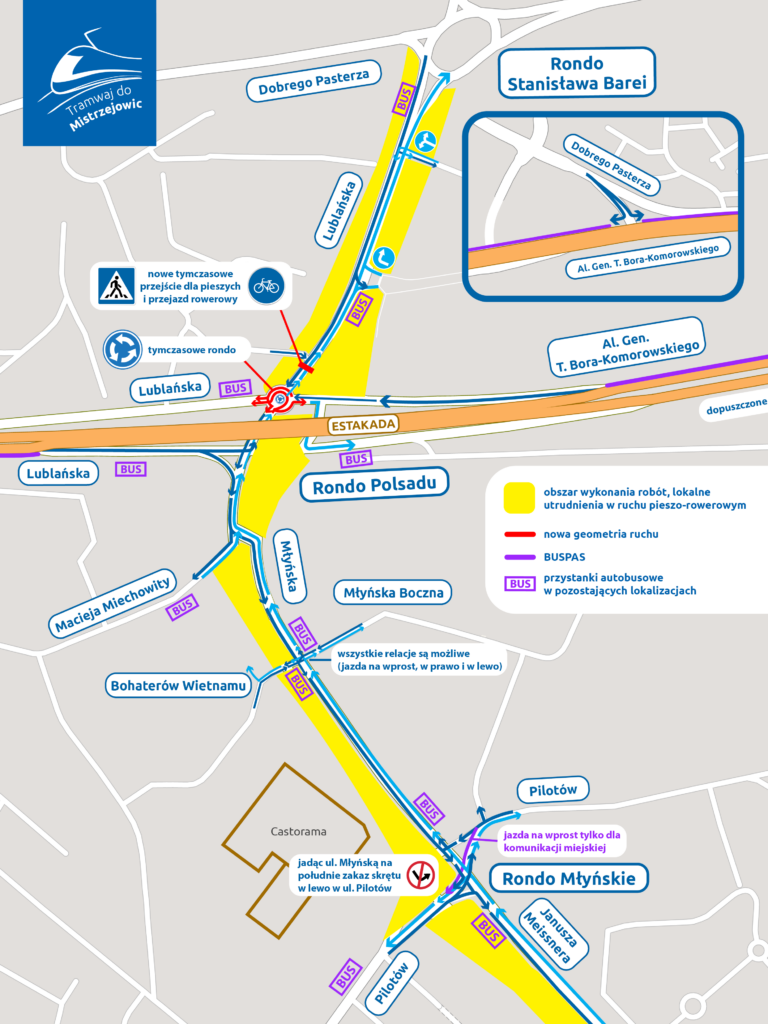

Od poniedziałku, 19 stycznia 2026 r., zostanie wprowadzona nowa organizacja ruchu na ul. Meissnera oraz w rejonie Ronda Młyńskiego.
Wraz z wprowadzeniem nowej organizacji ruchu samochody poruszające się ul. Meissnera w obu kierunkach zostaną przekierowane na jezdnię zachodnią. Zmieniona zostanie również geometria ruchu na Rondzie Młyńskim.
Jednocześnie nadal obowiązuje wcześniej wprowadzona zmiana organizacji ruchu na zachodniej jezdni ul. Meissnera, na odcinku od ul. Mogilskiej do ul. Chałupnika. W praktyce oznacza to, że na całej długości ul. Meissnera ruch samochodowy odbywa się jedną – zachodnią – jezdnią.
Mapa – nowa organizacja ruchu na ul. Meissnera oraz w rejonie Ronda Młyńskiego
Przypominamy również, że przedstawiona mapa poglądowa dotyczy zmian na ul. Meissnera, natomiast przejścia dla pieszych oraz wyjazdy z osiedli zostaną zachowane.
Aktualizacja 15 stycznia 2026 r.
Już w poniedziałek, 19 stycznia 2026 r. zmieni się organizacja ruchu w rejonie ul. Meissnera, na odcinku od ul. Pszona do ul. Pilotów.
Planowane prace:
- ul. Meissnera (od ul. Pszona do ul. Pilotów) – rozbiórka starej nawierzchni oraz wykonanie podbudowy pod nową,
- ul. Meissnera (od Alei Jana Pawła do ul. Łąkowej) – dokończenie przepięć instalacji sanitarnej oraz budowa kanalizacji deszczowej,
- Rondo Młyńskie (strona wschodnia) – budowa odcinka kanalizacji sanitarnej i deszczowej,
- ul. Młyńska Boczna (do Ronda Polsadu, strona wschodnia) – budowa kolektora kanalizacji sanitarnej i deszczowej,

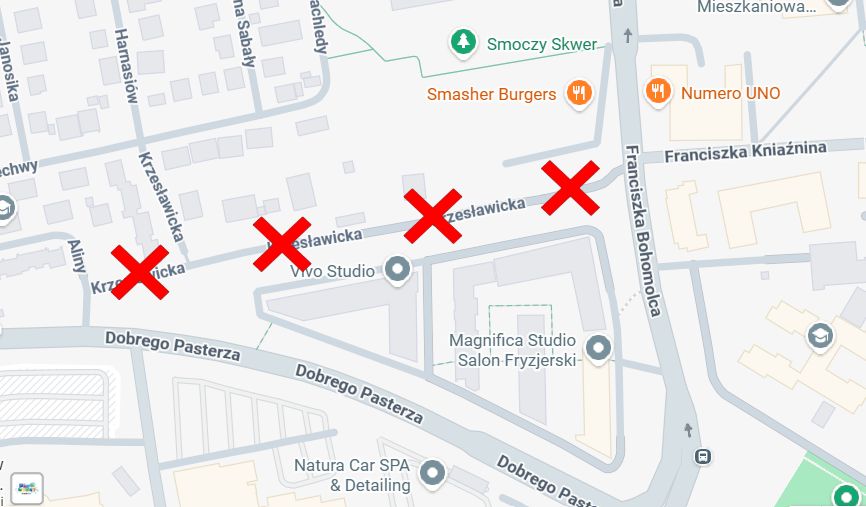

- ul. Krzesławicka – przebudowa jezdni (w planach rozbiórka istniejącej konstrukcji i wykonanie nowych warstw).
Aktualizacja 19 grudnia 2025 r.

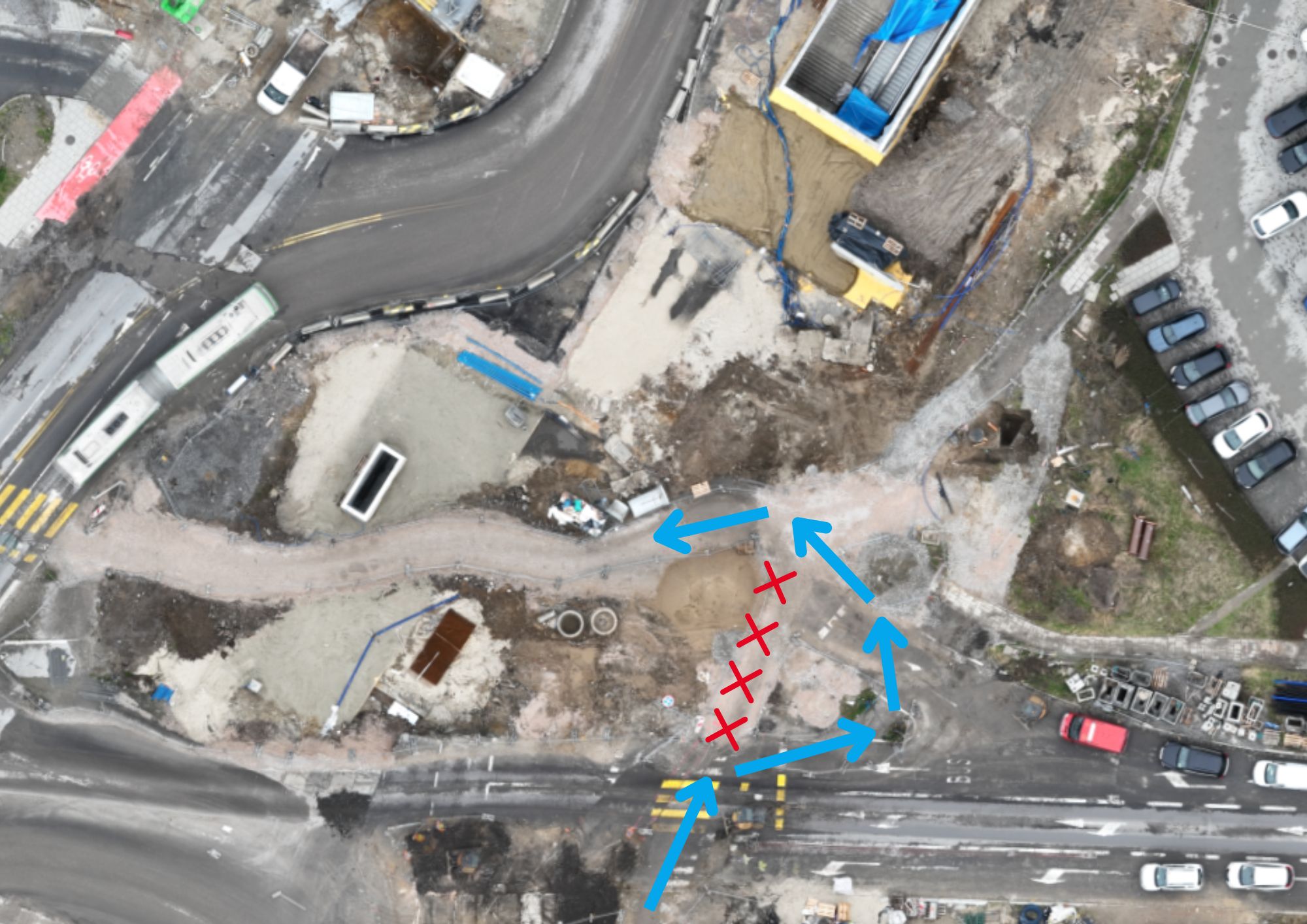

Z wizytą na placu budowy – galeria zdjęć z ronda Polsadu (schody ruchome) oraz ronda Barei poniżej.
Podsumowanie prac wykonanych na koniec listopada 2025 r. dostępne jest w materiale wideo.
Aktualizacja 17 grudnia 2025 r.
W dniach 18–19 grudnia, w godzinach 7:00–17:00, na skrzyżowaniu ul. Chałupnika z ul. Meissnera wystąpią utrudnienia w ruchu drogowym. Powodem są prowadzone prace bitumiczne. W tym czasie nie będzie możliwości skrętu z ul. Meissnera w ul. Chałupnika. Zalecany objazd prowadzi ulicami Pilotów oraz Żwirki i Wigury.
Aktualizacja 16 grudnia 2025 r.
Aktualizacja 10 grudnia 2025 r.
W sobotę, 13 grudnia, od godz. 6.00, zostaną ponownie udostępnione dla ruchu kołowego obie jezdnie ul. Mogilskiej oraz al. Jana Pawła II. Ruch będzie możliwy we wszystkich relacjach pomiędzy ulicami Mogilską, Lema, Meissnera, oraz aleją Jana Pawła II. Na ul. Meissnera ruch nadal będzie odbywał się dwukierunkowo po jednej jezdni.

Przywrócone zostaną także przystanki tramwajowe “TAURON Arena Kraków Wieczysta”. Szczegóły w artykule: Tramwaj do Mistrzejowic – od 13 grudnia ułatwienia dla kierowców i pasażerów na Wieczystej.
Mapa przywrócenia ruchu na skrzyżowaniu ul. Mogilskiej-al. Jana Pawła II- ul. Meissnera, ul. Lema
Aktualizacja 8 grudnia 2025 r.

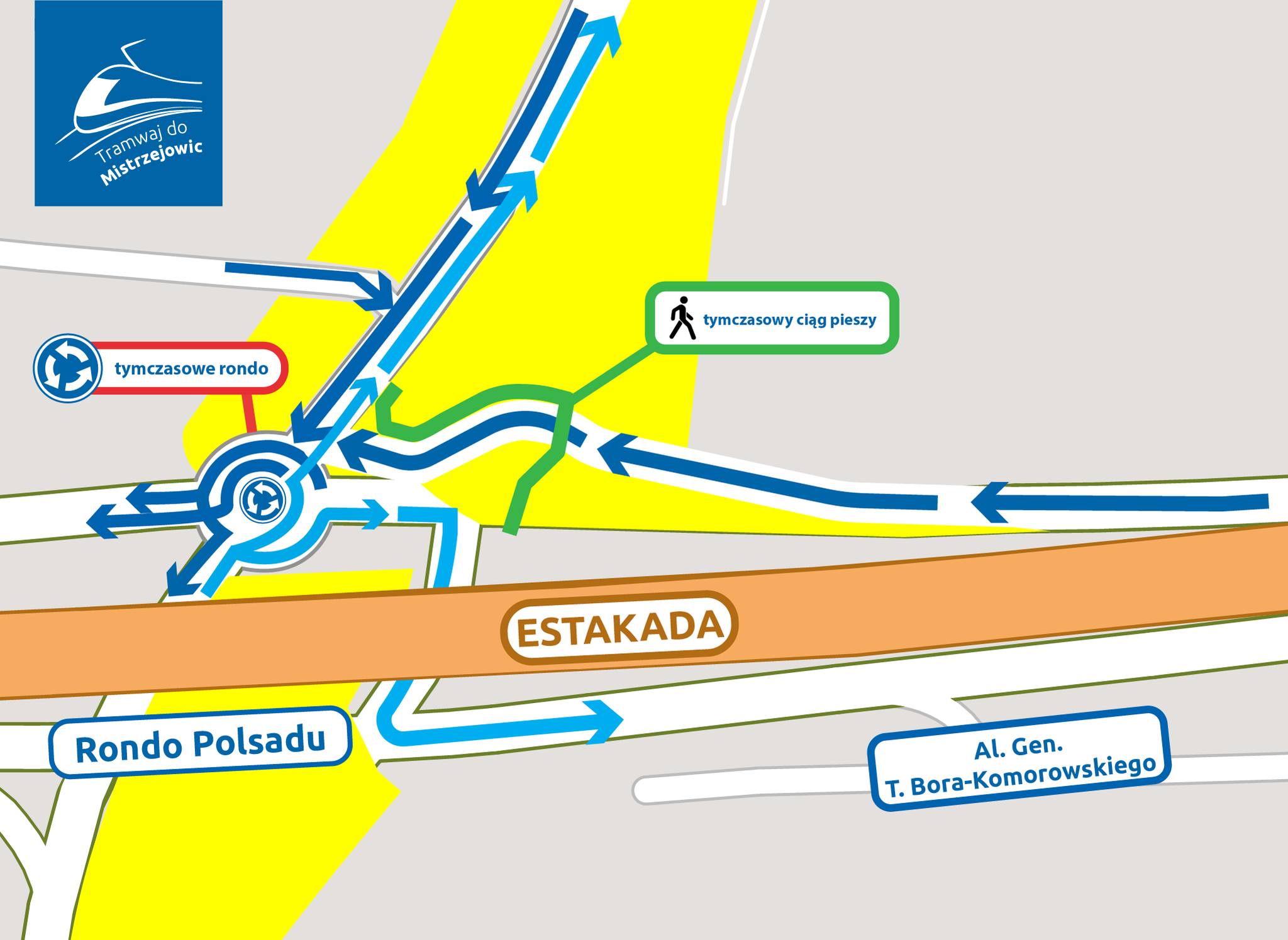

W terminie od 9 do 12 grudnia br. wyłączony z ruchu zostanie ciąg pieszy po prawej stronie ul. Lublańskiej – od wjazdu do kompleksu Tertium w kierunku ronda Barei. W tym okresie będą prowadzone prace związane z zabudową infrastruktury zasilającej sieć trakcyjną.
Ruch pieszy będzie możliwy dwoma wariantami:
– wzdłuż kompleksu Tertium i obok Straży Miejskiej oraz
– przejściem dla pieszych w rejonie ronda Polsadu i po lewej stronie ul. Lublańskiej patrząc w kierunku ronda Barei.

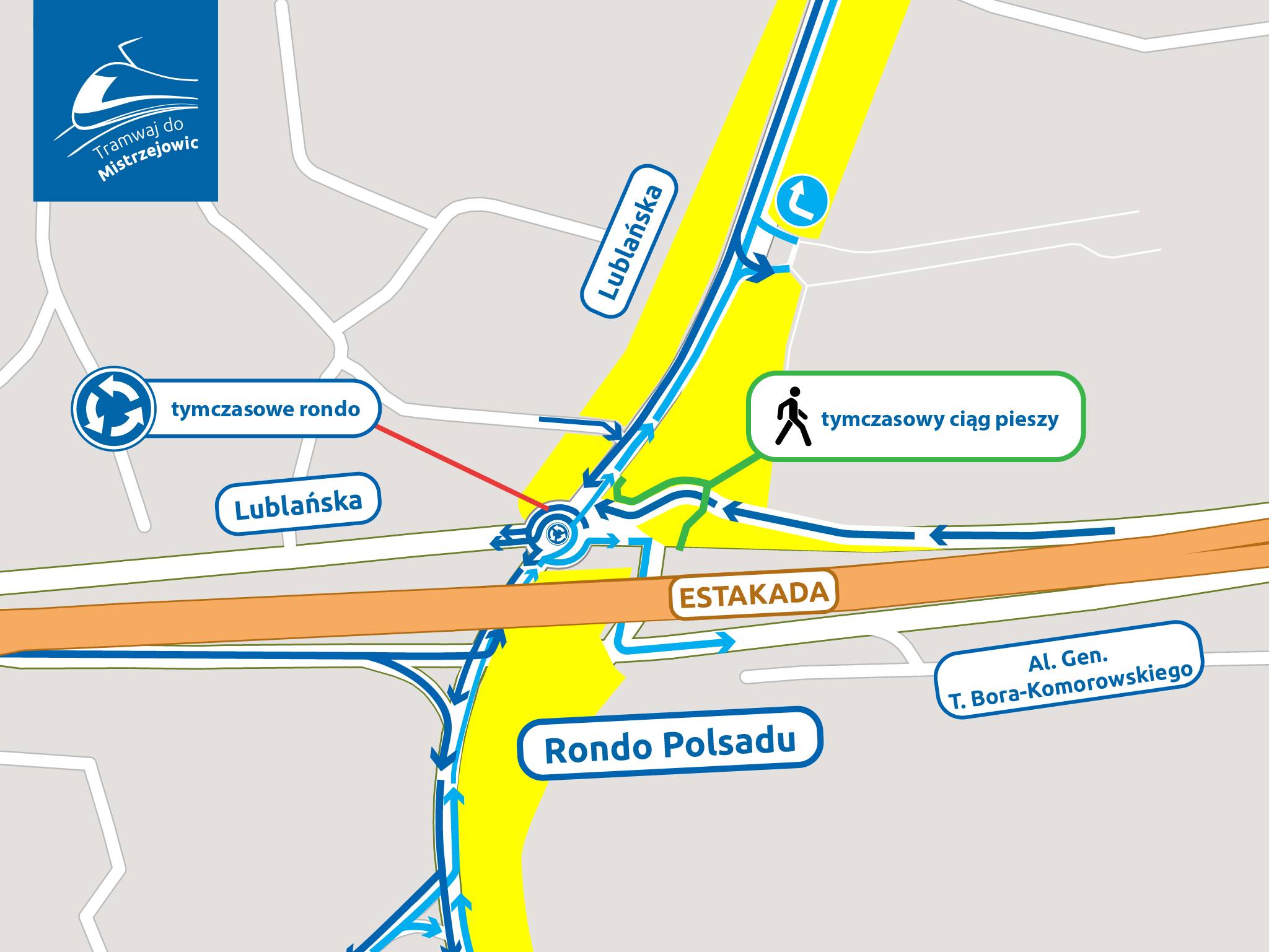

Mapa wyłączenia z ruchu ciągu pieszego ul. Lublańska
Aktualizacja 2 grudnia 2025 r.

Do ponownego otwarcia ulicy Dobrego Pasterza pozostało kilka dni – przewidziane jest na 5 grudnia o godzinie 22:00.
Postęp prac w ostatnim tygodniu:
- Na 300 m bieżących drogi położono warstwy bitumiczne; do czwartku planowane jest zakończenie brakujących 450 m.
- 2 grudnia przewidziano zakończenie budowy krawężników.
- Prace nad torowiskiem są na finiszu: przejazd tramwajowy przy Biedronce jest gotowy, a przy ul. Krzesławickiej prace zostaną zakończone do końca tygodnia.
- Trwają prace nad zatokami autobusowymi. Ze względu na 28-dniowy czas wiązania betonu, autobusy będą jeszcze przez kilka tygodni zatrzymywać się na jezdni, z wyjątkiem zatoki przy budynku Straży Miejskiej, która była oddana wcześniej.
Przywrócenie ruchu:
-
Ruch samochodowy na ul. Dobrego Pasterza zostanie wznowiony w momencie otwarcia ulicy w piątek, 5 grudnia o godzinie 22:00.
-
Ruch autobusowy zostanie przywrócony w sobotę, 6 grudnia 2025, od pierwszych kursów porannych. Szczegóły dostępne są na stronie Zarządu Transportu Publicznego.
Zachęcamy również do przeczytania artykułu o pierwszych ruchomych schodach na trasie: Tramwaj do Mistrzejowic: pierwsze schody ruchome na rondzie Polsadu.
Aktualizacja 26 listopada 2025 r.

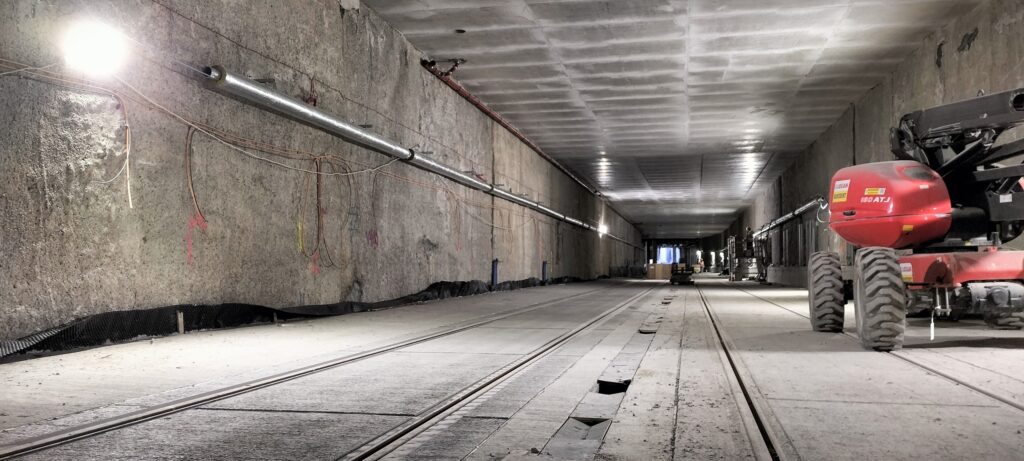

W ostatnich dniach budowniczowie z firmy Gülermak osiągnęli kluczowy kamień milowy – przebili południowy tunel. Do wydobycia pozostały już tylko ostatnie metry. Sprawozdanie z prac dostępne jest pod linkiem: Tramwaj do Mistrzejowic: budowa tunelu coraz bliżej finału.
Budowa tunelu to jednak nie koniec prac. W kolejnych miesiącach prace ziemne ustąpią miejsca montażowi kluczowych instalacji i systemów. W pierwszej kolejności zostaną wykonane izolacje przeciwwodne, a następnie układane będą torowiska, sieć trakcyjna oraz systemy bezpieczeństwa, w tym wentylacja i monitoring. Po zakończeniu wyposażenia rozpoczną się testy funkcjonalne – sprawdzanie działania pomp, systemów sterowania ruchem i zasilania. Następnie planowane są odbiory techniczne, które potwierdzą zgodność z projektem i normami bezpieczeństwa. Cały proces przewidziano na przyszły rok, tak aby tunel był gotowy do bezpiecznej eksploatacji w momencie uruchomienia trasy.
Aktualizacja 7 listopada 2025 r.
Jutro, 8 listopada br., rozpocznie się zamknięcie ul. Dobrego Pasterza w związku z kolejnym etapem prac przy budowie linii tramwajowej do Mistrzejowic. Szczegółowo pisaliśmy o tym tutaj.
Aby ułatwić poruszanie się po okolicy, poniżej zamieszczamy mapę z dojazdami do centrów handlowych Serenada, Krokus, Parku Wodnego, Biedronki, Multikina oraz innych lokali usługowych.
Mapa dojazdów do centrów handlowych i punktów usługowych
Mapa dojazdów do centrów handlowych od ul. Lublańskiej
Aktualizacja 6 listopada 2025 r.
Aktualizacja 5 listopada 2025 r.
Ze względu na niesprzyjające warunki pogodowe, prace w okolicy osiedla na ul. Załuskich zostały przełożone. W związku z pracami, wjazd na osiedle będzie zamknięty w przyszłą środę i czwartek (12-13.11.2025), między godziną 7.00 i 18.00. Możliwy będzie dojazd przez sąsiednie drogi osiedlowe od strony ul. Bohomolca.
*Prace wydłużyły się o jeden dzień, potrwają do 14.11.2025 r.
Mapa zamknięcia wjazdu na osiedle przy ul. Załuskich
Aktualizacja 31 października 2025 r.
Od 8 listopada 2025 r. – zmiana organizacji ruchu na ul. Dobrego Pasterza – szczegóły w komunikacie: Zmiana organizacji ruchu na ul. Dobrego Pasterza od 8 listopada.
W poniedziałek oraz wtorek (3-4 listopada 2025 r.), od godziny 7.00 do 18.00, zamknięty będzie wjazd do osiedla na ul. Załuskich. Możliwy będzie dojazd przez sąsiednie drogi osiedlowe.
Aktualizacja 28 października 2025 r.
Aktualizacja 27 października 2025 r.
Od poniedziałku, 3 listopada br., wprowadzona zostanie zmiana organizacji ruchu na ul. Bohomolca. W związku z pracami polegającymi na wykonaniu konstrukcji prawoskrętu w osiedle Oświecenia, wyłączony będzie prawy pas jezdni. Skręt będzie wciąż możliwy z lewego pasa.

Mapa zmian w organizacji ruchu od 3 listopada 2025 r. – ul. Bohomolca
Aktualizacja 24 października 2025 r.
Aktualizacja 14 października 2025 r.
Od dzisiaj, 14 października, obowiązuje nowa organizacja ruchu na ul. Strzelców. Zmiany dotyczą odcinka od ronda Barei do drogi osiedlowej łączącej ul. Strzelców i Słoneckiego. W tym miejscu kierowcy pojadą tymczasową jezdnią (bypass), a sygnalizacja świetlna przy ul. Strzelców 6A – przy wjeździe na osiedla – została czasowo wyłączona.
Przypominamy też, że z końcem pierwszego tygodnia października wygrodzono fragment ciągu pieszo-rowerowego przy ul. Strzelców – na wysokości budynku handlowego nr 4 (Lewiatan). W tym miejscu rowerzyści muszą zjechać na chodnik lub skorzystać ze ścieżki rowerowej po drugiej stronie ulicy. Utrudnienia potrwają do odwołania.
🎥 Podsumowanie prac wykonanych we wrześniu 2025 r. dostępne jest w materiale wideo.
Aktualizacja 8 października 2025 r.
Od godzin porannych w środę, 15 października 2025 r., zostanie wprowadzona nowa organizacja ruchu na ul. Mogilskiej, w rejonie skrzyżowania z ul. Lema. Zmiana ma związek z zakończeniem prac na jezdni północnej, a co za tym idzie – rozpoczęciem ich na jezdni południowej.
Tego dnia po północnej stronie ul. Mogilskiej otwarty zostanie chodnik – z nawierzchnią z kostki, oraz przyszła droga dla rowerów – z nawierzchnią z kruszywa. Jednak do czasu zakończenia wszystkich prac ciąg ten będzie funkcjonował jako pieszo-rowerowy.
Zakończenie robót po stronie południowej planowane jest w połowie listopada 2025 r. (lub wcześniej – w zależności od warunków atmosferycznych i ewentualnych kolizji z uzbrojeniem podziemnym).
Aktualizacja 3 października 2025 r.
Od 3-4 października br. w godzinach 7:00 – 18:00 zamknięty będzie wjazd do LuxMedu od strony ul. Lublańskiej ze względu na kładzione warstwy bitumiczne.
Aktualizacja 1 października 2025 r.
Aktualizacja 30 września 2025 r.
Od czwartku (2 października od godziny 06.00) wprowadzone zostaną zmiany w ruchu drogowym na ulicy Bohomolca. Wydłużony zostanie objazd na ulicy Bohomolca do skrzyżowania z ulicy Kniaźnina.
Aktualizacja 25 września 2025 r.
Od soboty (27 września 2025 r., od godz. 06.00) wprowadzamy zmiany w ruchu drogowym na ulicy Pilotów. Ze względu na prace na jezdni południowej, samochody będą poprowadzone na nowo wybudowaną jezdnię północną. Ruch odbywa się dwukierunkowo.
Aktualizacja 19 września 2025 r.
Zamknięty został również ciąg pieszy od ronda Barei w stronę ronda Polsad, wzdłuż tunelu na ulicy Lublańskiej. Prace w tym miejscu potrwają do piątku, 19 września 2025 r. do godzin popołudniowych.
Aktualizacja 18 września 2025 r.
W celu dbałości o bezpieczeństwo pieszych przy trwających pracach, zamknięty został chodnik po północnej stronie ulicy Mogilskiej do ulicy Meissnera. Otwarta pozostanie południowa strona przejścia. Taka organizacja ruchu obowiązywać będzie do pierwszego tygodnia października.
Aktualizacja 15 września 2025 r.
Podsumowanie prac wykonanych w sierpniu 2025 r. na budowie linii tramwajowej do Mistrzejowic, dostępne jest w materiale na stronie.
Aktualizacja 10 września 2025 r.
Aktualizacja 5 września 2025 r.
Podsumowanie prac wykonanych w sierpniu 2025 r. dostępne w materiale wideo.
Aktualizacja 4 września 2025 r.
Od przyszłego tygodnia przywrócona zostanie linia autobusowa nr 704, która ponownie połączy rejon Dworca Głównego Wschód z Tauron Areną Kraków. Szczegóły w komunikacie Zarządu Transportu Publicznego.
Aktualizacja 29 sierpnia 2025 r.
Od poniedziałku, 1 września wznowiony zostanie ruch tramwajowy na ul. Mogilskiej – szczegóły w komunikacie.
Aktualizacja 8 sierpnia 2025 r.
Podsumowanie prac na budowie linii tramwajowej do Mistrzejowic w artykule Lipiec na budowie KST IV – podsumowanie miesiąca.
Aktualizacja 6 sierpnia 2025 r.
W związku z naprawą awarii na sieci teletechnicznej, w najbliższy czwartek (7 sierpnia), w godz. 10.00 – 13.00 – zostanie zamknięty przejazd do Tertium od strony ul. Lublańskiej.
Aktualizacja 1 sierpnia 2025 r.
Aktualizacja 18 lipca 2025 r.
Od poniedziałku, 21 lipca 2025 r., ruszą prace nad ciepłociągiem na ul. Pilotów na odcinku od ronda Młyńskiego do ul. Sadzawki. W związku z pracami pojawią się utrudnienia w ruchu, zwężenie pasa i kierowanie ruchem. Prace potrwają około tygodnia.
Aktualizacja 14 lipca 2025 r.
Linia autobusowa 704 zaczęła kursować po nowej, wydłużonej trasie: Czyżyny Dworzec – Medweckiego, Bieńczycka, (powrót: Dąbrowskiej, Medweckiego), al. Jana Pawła II, Mogilska, Rondo Mogilskie (poziom -1), Lubicz, Rakowicka, Wita Stwosza – Dworzec Główny Wschód. Szczegóły w komunikacie Zarządu Transportu Publicznego.
Aktualizacja 11 lipca 2025 r.
Mapa z lokalizacją zamykanego parkingu
Tego samego dnia, planowane jest również zamknięcie chodnika w rejonie skrzyżowania ul. Dobrego Pasterza i Kwartowej. Zamknięcie związane jest z pracami brukarskimi oraz odtworzeniem nowego chodnika.

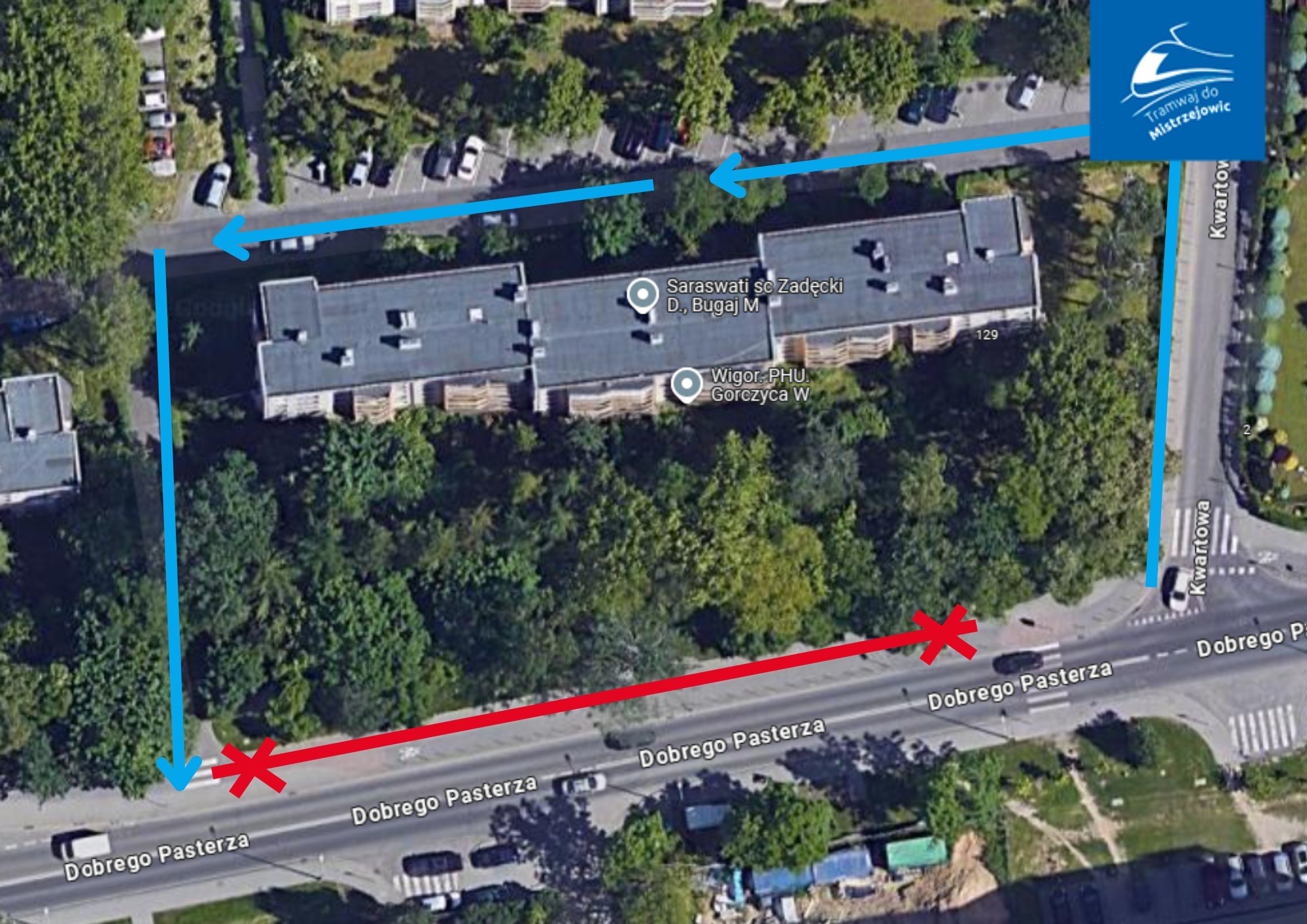

Mapa z lokalizacją – chodnik na skrzyżowaniu Dobrego Pasterza i Kwartowej
Aktualizacja 7 lipca 2025 r.
Zamknięcie przejazdu z ul. Lublańskiej do kompleksu biurowców – ruch samochodowy został poprowadzony nową trasą, ciąg pieszy wyznaczono wzdłuż budynków.
Aktualizacja 4 lipca 2025 r.
Aktualizacja 20 czerwca 2025 r.
- na ul. Lublańskiej: ruch w obu kierunkach będzie odbywał się po zachodniej jezdni (na odcinku od strony biurowców);
- na ul. Dobrego Pasterza: zwężenie w rejonie ul. Słoneckiego – ruch przeniesiony na jezdnię w stronę al. 29 Listopada;
- na ul. Strzelców: ruch po jednym pasie – od wysokości dawnego sklepu Alti do ronda.
Zmiany dla pasażerów komunikacji miejskiej – w komunikacie Zarządu Transportu Publicznego.
Zmiany dla pieszych (od 14 czerwca):
- przejście na ul. Strzelców przeniesione bliżej byłego Alti;
- przejście na ul. Dobrego Pasterza – bliżej przystanku Bitschana.
Aktualizacja 12 czerwca 2025 r.
Podsumowanie prac wykonanych w maju na budowie dostępne w artykule: Podsumowanie maja na budowie: tunel gotowy, prace na wielu frontach.
Aktualizacja 11 czerwca 2025 r.
W związku z kolejnym etapem budowy tramwaju do Mistrzejowic (KST IV), w sobotę, 28 czerwca rozpoczną się prace związane z wpięciem nowej trasy w istniejące torowisko w ciągu ulic Mogilskiej i alei Jana Pawła II. Wprowadzone zostaną zmiany w organizacji ruchu.
Zmiany w ruchu samochodowym:
- zachowanie przejezdności ciągu ul. Mogilska – al. Jana Pawła II z ograniczeniami: przeniesienie ruchu kołowego na jezdnię południową,
- zamknięcie ul. Meissnera na odcinku od skrzyżowania z ulicami Mogilską i al. Jana Pawła II do skrzyżowania z ulicami Śliczną i Łąkową – brak możliwości przejazdu na wprost w ul. Lema,
- sugerowany objazd: al. Jana Pawła II, Stella-Sawickiego i al. Bora-Komorowskiego.
Zmiany w funkcjonowaniu komunikacji miejskiej:
- wyłączenie ruchu tramwajowego pomiędzy rondem Mogilskim, a pętlą tramwajową “Wieczysta” – planowane wznowienie we wrześniu br.,
- utrzymanie komunikacji tramwajowej w kierunku Nowej Huty od pętli “Wieczysta”,
- uruchomienie zastępczej linii autobusowej, która będzie kursować pomiędzy rondem Mogilskim a dworcem autobusowym Czyżyny.

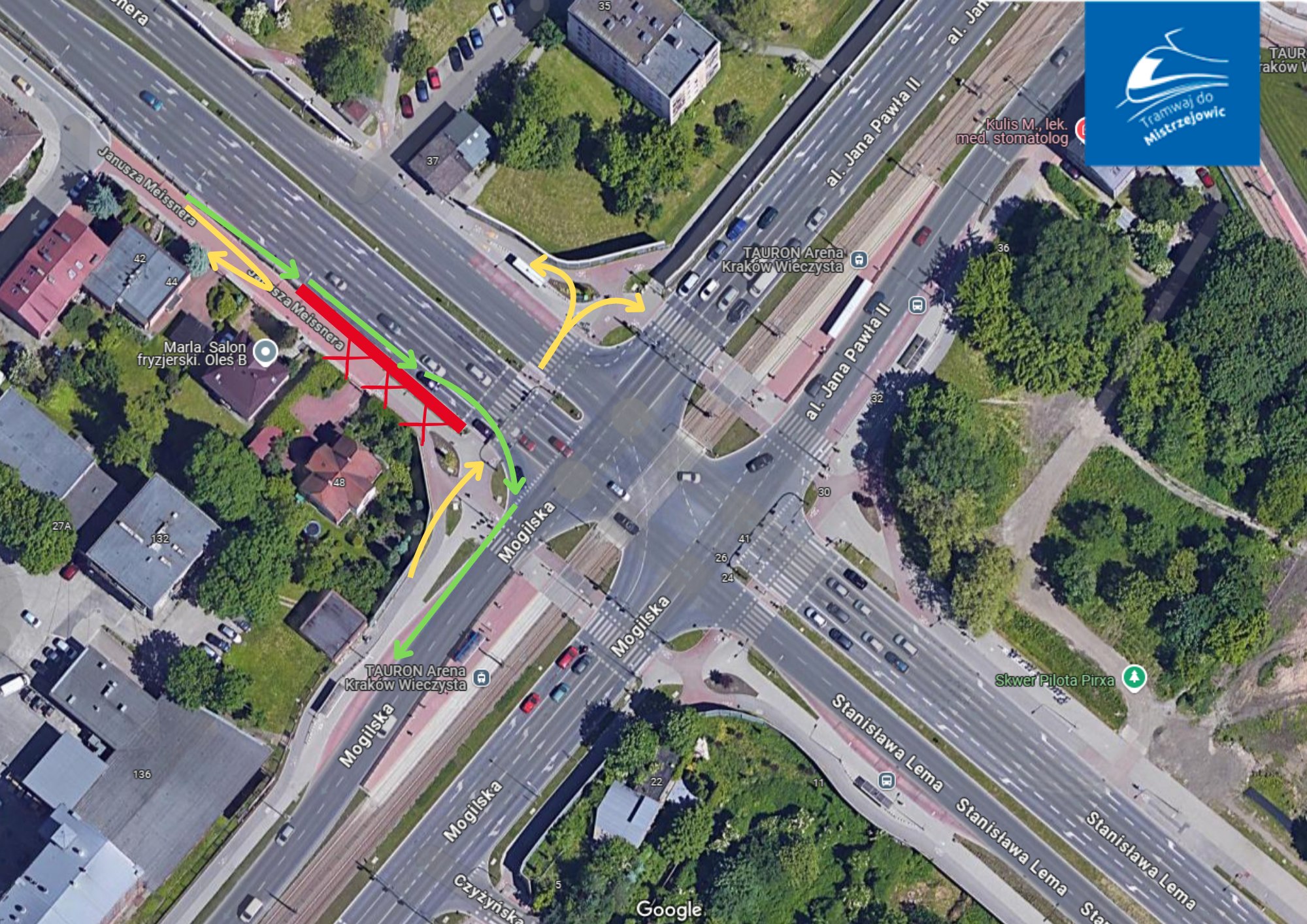

Szczegóły w komunikacie: Prace na skrzyżowaniu Mogilskiej, Meissnera, Lema i al. Jana Pawła II
Aktualizacja 10 czerwca 2025 r.
Aktualizacja 5 czerwca 2025 r.
Aktualizacja 27 maja 2025 r.
Jednodniowe zamknięcie relacji Chałupnika/Meissnera – w środę, 28 maja 2025 r. Szczegóły: KLIK
Aktualizacja 14 maja 2025 r.
Od dziś, 14 maja br. – w związku z przygotowaniami do przebudowy skrzyżowania Meissnera/Mogilskiej/Lema/Jana Pawła II – realizowane będą prace w zakresie demontażu ekranów akustycznych na al. Jana Pawła II, między ulicami Ułanów a Meissnera. W związku z prowadzonymi pracami będą występować utrudnienia w ruchu pieszym, rowerowym oraz samochodowym. Roboty potrwają około dwa tygodnie.
Aktualizacja 12 maja 2025 r.
Aktualizacja 7 maja 2025 r.
Na załączonej powyżej mapie fragment zwężenia jezdni został oznaczony kolorem żółtym.
Aktualizacja 25 kwietnia 2025 r.
W dniach 26–27 kwietnia 2025 r. prowadzone będą prace torowe polegające na systemowym montażu torowiska w rejonie ul. Krzesławickiej oraz ul. Bohomolca.
Harmonogram robót:
- 26 kwietnia (sobota) – w godzinach od 7.00 do 17.00
- 27 kwietnia (niedziela) – w godzinach od 7.00 do 14.00
Prace mogą wiązać się z okresowymi utrudnieniami w ruchu pieszym lub drogowym w bezpośrednim sąsiedztwie torowiska. Prosimy o zachowanie ostrożności oraz stosowanie się do oznakowania tymczasowego.
Aktualizacja 23 kwietnia 2025 r.
Od wtorku, 22 kwietnia 2025 r. trwają prace brukarskie na ul. Meissnera, na odcinku między ul. Pszona a ul. Ugorek. W związku z tym mogą występować chwilowe zamknięcia chodnika. Dla pieszych w pełni dostępny jest chodnik po drugiej stronie – prosimy o korzystanie z niego podczas prowadzonych robót.
Aktualizacja 9 kwietnia 2025 r.
Podsumowanie prac – marzec 2025 r.
Aktualizacja 3 kwietnia 2025 r.
Od czwartku, 3 kwietnia, zostanie udrożniony chodnik pomiędzy ul. Młyńską 2 a ul. Młyńską Boczną. Jednocześnie pojawią się zmiany w rejonie skrzyżowania Młyńska/Młyńska Boczna, które potrwają do końca przyszłego tygodnia. Przejazd dla samochodów w tej relacji zostanie utrzymany.
W dniach od czwartku, 3 kwietnia do poniedziałku, 7 kwietnia przewidywane są zmiany w obrębie skrzyżowania ul. Dobrego Pasterza i wyjazdu z Multikina. Utrudnienia są związane z przebudową infrastruktury teletechnicznej, w tym wykopami pod kanalizację teletechniczną. Mogą pojawić się lokalne zawężenia ciągów pieszych oraz tymczasowe obejścia, które będą odpowiednio oznakowane i zabezpieczone.
Aktualizacja 25 marca 2025 r.
Dzisiaj, 24 marca br. (poniedziałek) w okolicy ul. Dobrego Pasterza 120B będą prowadzone prace nocne w godzinach 22.00 do 6.00. Roboty związane są z przełożeniem wodociągu na drugą stronę jezdni.
Aktualizacja 21 marca 2025 r.
Na al. Jana Pawla II na odcinku od nr 15a do skrzyżowania z ul. Meissnera trwają prace związane z siecią teletechniczną i elektroenergetyczną. Występują punktowe, tymczasowe zamknięcia na ścieżce rowerowej lub chodniku. Prace będą jednak skoordynowane w taki sposób, by ciągi nie były zamykane w tym samym miejscu równocześnie. Utrudnienia potrwają do końca przyszłego tygodnia. Prosimy o wyrozumiałość.
Aktualizacja 18 marca 2025 r.
Aktualizacja 17 marca 2025 r.
Partner Prywatny, odpowiedzialny za budowę linii tramwajowej do Mistrzejowic poinformował, że od soboty, 22 marca br. od ok. godz. 05.00 wprowadzone zostaną zmiany w organizacji ruchu w rejonie skrzyżowania ulic Młyńskiej i Lublańskiej, polegające na przesunięciu geometrii skrzyżowania w kierunku wschodnim. Wszystkie relacje ruchowe pozostaną bez zmian, co oznacza, że kierowcy będą mogli poruszać się dotychczasowymi trasami. Zmiany te nie wpłyną na funkcjonowanie komunikacji zbiorowej.
Aktualizacja 14 marca 2025 r.
Podsumowanie prac luty 2025 r.
Aktualizacja 6 marca 2025 r.
Jak podaje Partner Prywatny od 7 marca (piątek) do 31 marca (poniedziałek) chodnik przy ul. Bohomolca będzie zamknięty dla pieszych. Da przechodniów dostępna będzie trasa alternatywna – mapka.
Aktualizacja 5 marca 2025 r.
W dniach 08-09.03.2025 r. (sobota – niedziela) w związku z planowanymi pracami na pętli tramwajowej Mistrzejowice, nastąpi czasowe wyłączenie napięcia w sieci trakcyjnej oraz wstrzymanie ruchu tramwajowego. Linia nr 14 zostanie skierowana na trasę czasowo-zmienioną, szczegóły – Budowa KST IV – prace na pętli Mistrzejowice.
Aktualizacja 3 marca 2025 r.
Podsumowanie prac styczeń/luty 2025 r.
Aktualizacja 19 lutego 2025 r.
Partner Prywatny, odpowiedzialny za budowę linii tramwajowej do Mistrzejowic poinformował, że w najbliższą sobotę, 22 lutego, od wczesnych godzin porannych, zostanie wprowadzona nowa czasowa organizacja ruchu.
Zakres zmian:
- ulice Ułanów, Młyńska Boczna i Akacjowa (od skrzyżowania z ulicą Dzielskiego) pozostaną dwukierunkowe;
- na ciągu ulic Pilotów (od skrzyżowania z ulicą Sadzawki) – Akacjowa – Dzielskiego – Sadzawki (do skrzyżowania z ulicą Pilotów) zostanie wprowadzony ruch jednokierunkowy;
- na skrzyżowaniu ulic Pilotów i Ułanów powstanie tymczasowy ruch okrężny.
Prosimy o zapoznanie się z mapką przedstawiającą planowane zmiany – mapa.
Informacje o zmianach w komunikacji miejskiej na stronie Zarządu Transportu Publicznego w Krakowie.
Aktualizacja 17 lutego 2025 r.
Jak podaje Partner Prywatny, od poniedziałku, 17 lutego br. ok. godz. 5.00 wprowadzona zostanie czasowa zmiana organizacji ruchu. Zmiana dotyczy wydłużenia zamkniętego odcinka jezdni po zachodniej stronie ul. Meissnera do skrzyżowania z ul. Śliczną i ul. Łąkową – mapa.
Aktualizacja 11 lutego 2025 r.
Podsumowanie prac w styczniu 2025 r.
Aktualizacja 31 stycznia 2025 r.
Jak informuje Partner Prywatny, w poniedziałek, 3 lutego zostanie zamknięty chodnik przy rondzie Młyńskim. Prace potrwają około 1,5 tygodnia.
Zalecana trasa:
–> Przejście dla pieszych przez ul. Pilotów.
–> Następnie przez ul. Meissnera.
–> Dalej spod szkoły muzycznej przez ul. Pilotów w kierunku Alma Tower.
–> Przejście przez ul. Młyńską do przystanku autobusowego w stronę ronda Polsad.
Prosimy o zapoznanie się z mapką przedstawiającą sugerowaną trasę przejścia- mapa.
Aktualizacja 30 stycznia 2025 r.
Zachęcamy do zapoznania się z najnowszymi wizualizacjami 4,5-kilometrowego odcinka Krakowskiego Szybkiego Tramwaju IV, który połączy Mistrzejowice ze skrzyżowaniem ulic Lema i Meissnera. Prezentowane wizualizacje to efekt ścisłej współpracy z Miastem oraz mieszkańcami. Regularne Rady Budowy, odbywające się co dwa tygodnie, pozwoliły na bieżąco wprowadzać usprawnienia, które dziś możemy zaprezentować – Tak będzie wyglądać linia KST IV – Tramwaj do Mistrzejowic. Prezentujemy wizualizacje.
Aktualizacja 16 stycznia 2025 r.
Aktualizacja 31 grudnia 2024 r.
Podsumowanie roku 2024 r. na budowie KST IV
Aktualizacja 11 grudnia 2024 r.
Partner Prywatny, odpowiedzialny za budowę linii tramwajowej do Mistrzejowic poinformował, że ze względu na trudne warunki pogodowe nie jest w stanie poprawić oznakowań poziomych przejść dla pieszych. Przejścia są jednak oznakowane znakami pionowymi, do których kierowcy mają obowiązek się stosować w tej sytuacji.
Prosimy o przestrzeganie znaków pionowych D-6 przejść dla pieszych na terenie całej budowy, a w szczególności na odcinku między ul. Miechowity a ul. Bohaterów Wietnamu.
Aktualizacja 10 grudnia 2024 r.
Podsumowanie prac w listopadzie 2024 r.
Aktualizacja 28 listopada 2024 r.
Od soboty, 30 listopada, zostanie wprowadzona nowa, czasowa organizacja ruchu. Nowa geometria ruchu będzie obowiązywać na ul. Meissnera, na odcinku między ulicami Chałupnika a Śliczną. Zmiany obejmują przełożenie ruchu kołowego z zachodniej na wschodnią stronę jezdni. W związku z tym, lokalizacje przystanków „Pszona” i „Meissnera” ulegną zmianie.
Aktualizacja 21 listopada 2024 r.
Partner Prywatny, odpowiedzialny za budowę linii tramwajowej do Mistrzejowic, poinformował o komplikacjach w trakcie przeprowadzania testów nowej trakcji na pętli Mistrzejowice. W związku z tym próbny przejazd tramwajów oraz powrót regularnego kursowania linii do tej pętli zostanie przesunięty. Początkowo planowano wznowienie ruchu od soboty, 23 listopada, jednak według najnowszych informacji, linie tramwajowe będą mogły obsługiwać pętlę Mistrzejowice dopiero od poniedziałku, 25 listopada.
Dodatkowo w poniedziałek, 25 listopada Miejskie Przedsiębiorstwo Energetyki Cieplnej rozpocznie prace przez przy Pilotów Tower. W związku z tym prosimy o nieparkowanie samochodów na wyznaczonym parkingu zastępczym.
Aktualizacja 20 listopada 2024 r.
Od soboty, 23 listopada planowane jest wznowienie ruchu tramwajowego do pętli „Mistrzejowice”. Przywrócenie ruchu warunkowane jest pozytywnym wynikiem przejazdu technicznego, który odbędzie się w piątek, 22 listopada. Z uwagi na prowadzone prace budowlane w rejonie pętli, ruch tramwajów na odcinku Miśnieńska – Mistrzejowice – Miśnieńska, będzie się odbywał jako przejazd techniczny (bez przewozu pasażerów). Szczegóły w komunikacie – W sobotę planowane wznowienie ruchu tramwajów do Mistrzejowic.
Aktualizacja 18 listopada 2024 r.
Aktualizacja 13 listopada 2024 r.
Podsumowanie prac w październiku 2024 r.
Aktualizacja 07 listopada 2024 r.
W poniedziałek, 11 listopada na ul. Lublańskiej, na wysokości ul. Promienistych od strony budynków biurowych, będą prowadzone prace ciesielsko-zbrojeniowe. Prosimy o zachowanie ostrożności.
Aktualizacja 31 października 2024 r.
W poniedziałek, 4 listopada na ul. Młyńskiej rozpoczną się prace związane z głębieniem ścian szczelinowych. Roboty zaczną się w rejonie Ronda Młyńskiego, następnie jedna z maszyn przemieści się na północ na wysokość ulicy Bohaterów Wietnamu, druga maszyna po zakończeniu prac na ul. Młyńskiej przemieści się na odcinek początkowy tunelu (na południe od Ronda Młyńskiego). Szczegóły – Głębienie ścian szczelinowych na ul. Młyńskiej.
Aktualizacja 22 października 2024 r.
Nocami: z 23 na 24 października oraz z 24 na 25 października br. na pętli Mistrzejowice będą prowadzone prace związane z przebudową sieci wodociągowej o średnicach Ø600 mm i Ø300 mm. Pełny komunikat: Informacja o planowanych pracach nocnych.
Aktualizacja 16 października 2024 r.
W czwartek, 17 października wlot ul. Bohaterów Wietnamu na ul. Młyńską zostanie zamknięty z powodu zaplanowanych w tym miejscu prac nawierzchniowych. Objazd dla kierowców poprowadzony zostanie ulicami: Pilotów i Kazimierza ze Skalbmierza. Prace w tym miejscu potrwają ok. 1 dnia.
Dodatkowo w dniach 17 – 18 października (czwartek – piątek) na odcinku ulic Miechowity i Młyńskiej pojawią się utrudnienia w ruchu w związku z pracami przygotowawczymi do wprowadzenia czasowej organizacji ruchu.
Aktualizacja 9 października 2024 r.
W przyszłym tygodniu (od 19 października) wprowadzone zostaną kolejne zmiany w organizacji ruchu na ul. Młyńskiej.
- W ramach nowej organizacji ruchu nastąpi przełożenie ruchu ze wschodniej na zachodnią stronę jezdni. Wyjazd z ul. Miechowity będzie możliwy w obu kierunkach. Relacje na skrzyżowaniu ulic Młyńskiej, Młyńskiej bocznej i Bohaterów Wietnamu będą możliwe we wszystkich kierunkach.

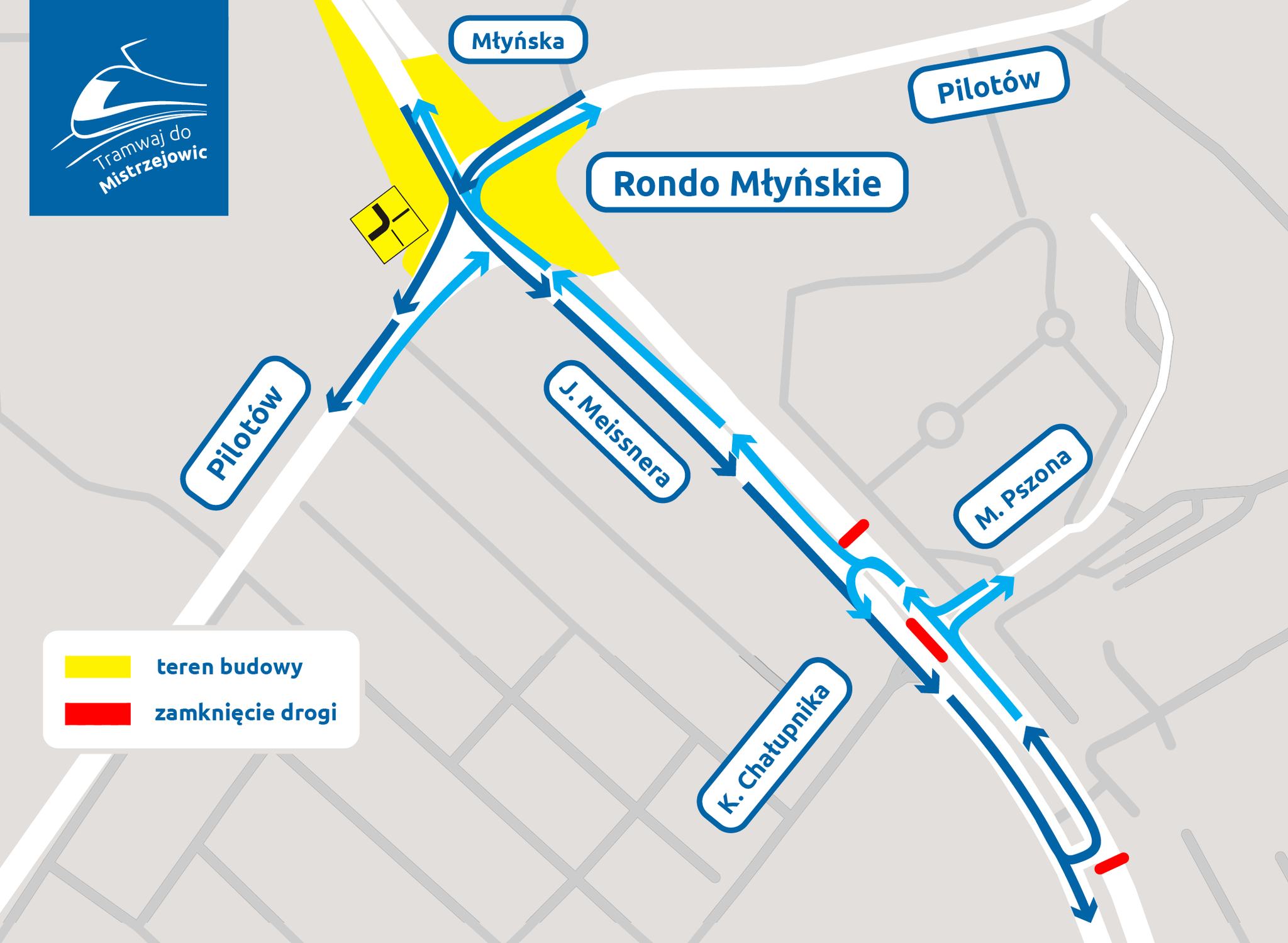

- W rejonie ronda Młyńskiego powstaną dwa równoległe skrzyżowania, między którymi nastąpi zmiana pierwszeństwa na drodze. Wyjazd z ul. Kazimierza Chałupnika będzie możliwy tylko w prawo.
Aktualizacja 8 października 2024 r.
Podsumowanie prac we wrześniu 2024 r.
Aktualizacja 1 października 2024 r.
Między środą, 2 października a czwartkiem, 3 października, chodnik wzdłuż ulicy Młyńskiej, na odcinku między ul. Miechowity a estakadą, zostanie zamknięty. Wyznaczono obejście pod blokiem na ul. Młyńskiej 12.
Planowane są prace związane z instalacją sanitarną.
Aktualizacja 20 września 2024 r.
Zakończyła się przebudowa wszystkich sieci ciepłowniczych w ramach realizacji Tramwaju do Mistrzejowic. Wszystkie prace zakończyły się przed rozpoczęciem sezonu grzewczego, by uniknąć uciążliwości dla mieszkańców. Szczegóły w artykule – 2500-metrowa podziemna przebudowa zakończona.
Aktualizacja 6 września 2024 r.
Podsumowanie prac w sierpniu 2024 r.
Aktualizacja 2 września 2024 r.
Dzisiaj, 2 września rozpoczną się pracę związane z przebudową sieci kanalizacji deszczowej na ul. Krzesławickiej. W związku z pracami ruch samochodowy na ul. Krzesławickiej zostanie wstrzymany, z wyjątkiem dla pojazdów budowy i mieszkańców, którzy będą mogli wjeżdżać jedynie od strony ul. Bohomolca w kierunku zachodnim, najdalej do ul. Krzesławickiej 11 – wraz z postępem robót zakres dojazdu będzie ograniczany. Ruch pieszy od strony ul. Bohomolca będzie odbywał się po jezdni, następnie będzie przechodził na odpowiednio przygotowaną konstrukcję torowiska aż do ul. Dobrego Pasterza.
Aktualizacja 30 sierpnia 2024 r.
W związku z budową podziemnej stacji Rondo Polsadu w ramach projektu Tramwaj do Mistrzejowic, od weekendu 31.08/01.09 obowiązywać będzie nowa organizacja ruchu (etap 2.5), zakładająca zamknięcia i zwężenia pasów drogowych i wprowadzenie nowej geometrii ruchu. Szczegóły w artykule – Nowa organizacja ruchu na rondzie Polsad.
Aktualizacja 20 sierpnia 2024 r.
Rozpoczyna się kolejny etap prac na pętli Mistrzejowice. Od dziś, 20 sierpnia 2024 r. montowane będą prefabrykowane płyty torowe. Zastosowanie technologii ERS, czyli systemu przytwierdzenia szyny w otulinie, pozwoli na stworzenie trwałej nawierzchni torowej. Takie rozwiązanie zapewnia redukcję wibracji oraz hałasu generowanego przez przejeżdżające tramwaje, co wpłynie na komfort życia mieszkańców okolicznych terenów. Jest to jeden ze sposobów budowy współczesnych torowisk. Więcej w artykule: Prace na pętli tramwajowej na Mistrzejowicach wchodzą w kolejny etap.
Aktualizacja 13 sierpnia 2024 r.
Z powodu prac nad murem oporowym, od poniedziałku 12 sierpnia zamknięty jest chodnik przy ulicy Meissnera (po wschodniej stronie ulicy Meissnera – na odcinku między ul. Fiołkową a Pszona). Zostało wyznaczone obejście drugą stroną jezdni. Prace potrwają ok. 2 tygodnie.
Aktualizacja 5 sierpnia 2024 r.
Podsumowanie prac w lipcu 2024 r.
Aktualizacja 1 sierpnia 2024 r.
Postępują prace przy budowie nowej linii tramwajowej do Mistrzejowic. Właśnie zakończyła się budowa stropu tunelu w rejonie ul. Młyńskiej oraz pod estakadą obwodnicy – szczegóły w komunikacie Strop już pod estakadą!
Aktualizacja 23 lipca 2024 r.
Do środy, 24 lipca, bez przerwy pracować będzie agregat, w pobliżu stadionu KS Wieczysta. Ma to związek z wygrzewem ciepłociągu na ulicy Meissera. Ze względów technologicznych agregat musi działać bez przerwy do zakończenia procesu.
Podsumowanie prac w czerwcu 2024 r.
Aktualizacja 19 lipca 2024 r.
Aktualizacja 18 lipca 2024 r.
- zamknięty jest chodnik przy ul. Meissnera między ulicami Janickiego i Łąkową (prace związane są z wymianą sieci ciepłowniczej) – wyznaczony został tymczasowy ciąg pieszy przez zieleniec do ulicy Janickiego,
mapa – zamknięty chodnik na ul. Meissnera
- prace związane z przepięciem kanalizacji deszczowej w rejonie pętli Mistrzejowice – zwężenie jezdni, ręczne sterowanie ruchem w godzinach 7-17 (realizacja prac przewidziana na dwa dni),
Aktualizacja 12 lipca 2024 r.
W związku z rozpoczęciem kolejnego etapu budowy, od 17 lipca zostaną wprowadzone zmiany w ciągach pieszo-rowerowych w rejonie ulic Meissnera, Młyńskiej oraz Dobrego Pasterza.
- Wzdłuż wschodniej części ulicy Meissnera, na odcinku od ulicy Stańca do ronda Młyńskiego osobny chodnik oraz ścieżka rowerowa zostaną przekształcone we wspólny ciąg pieszo-rowerowy.
- Między rondem Młyńskim a rondem Polsadu zostanie zachowana możliwość ruchu pieszego, a ruch rowerowy zostanie przekierowany objazdem w ruchu ogólnym od ulicy Pilotów do al. Bora-Komorowskiego.
- Po południowo-zachodniej stronie estakady przywrócony zostanie przejazd rowerowy oraz przejście dla pieszych (dojście wyłącznie do terenu budowy). Przejazd umożliwi rowerzystom włączenie się z jezdni do funkcjonującej ścieżki rowerowej po zachodniej stronie estakady.
- Wzdłuż północnej części ulicy Dobrego Pasterza, na odcinku od ronda Barei do ulicy Aliny osobny chodnik oraz ścieżka rowerowa zostaną przekształcone we wspólny ciąg pieszo-rowerowy.
- Nowa organizacja ruchu zostanie wprowadzona 17 lipca, od godziny 7.00.
Mapa zmian w organizacji ruchu
Aktualizacja 10 lipca 2024 r.
Rozpoczyna się kolejny etap przebudowy sieci ciepłowniczej wzdłuż zachodniej części ulicy Meissnera (częściowe zamknięcie chodnika). Prace będą prowadzone na odcinku od ulicy Ugorek do przejścia w rejonie KS Wieczysta. Po zakończeniu prac technologicznych, chodnik będzie udostępniany do użytku w weekendy. Przewidywany czas trwania prac to około 3-4 tygodni. Mapa
Aktualizacja 20 czerwca 2024 r.
Od najbliższego poniedziałku, 24 czerwca, zostanie zamknięta pętla Mistrzejowice. Wprowadzone będą zmiany w funkcjonowaniu linii KMK:
🔹linia 9 będzie kursować po trasie czasowo zmienionej: Nowy Bieżanów P+R – … – Rondo Grzegórzeckie – al. Pokoju – Rondo Czyżyńskie – … – Rondo Piastowskie – Os. Piastów;
🔹linia 14 będzie kursować po trasie czasowo zmienionej: Bronowice – … – Rondo Mogilskie – ul. Mogilska – al. Jana Pawła II – Rondo Czyżyńskie – … – Rondo Hipokratesa;
🔹linia 16 będzie kursować po trasie czasowo zmienionej: Bardosa – … – Rondo Piastowskie – Os. Piastów.
Po zakończeniu wyłączenia torowiska tramwajowego w ciągu al. Powstania Warszawskiego, zakłada się skierowanie linii 14 do pętli Os. Piastów, a linii 9 do pętli Rondo Hipokratesa. Szczegóły związane z funkcjonowaniem komunikacji miejskiej są aktualizowane na stronie Zarządu Transportu Publicznego w Krakowie.
Aktualizacja 19 czerwca 2024 r.
Od wtorku, 18 czerwca 2024 r. trwają prace w rejonie skrzyżowania ulic Meissnera oraz Ugorek. Z uwagi na prowadzone prace dotyczące przebudowy sieci ciepłociągu oraz konieczność przejścia ciepłociągiem pod drogą, w dniach wtorek – środa możliwy jedynie wjazd w ulicę Ugorek z ulicy Meissnera. Wyjazd z ul. Ugorek w ul. Meissnera zalecany objazdem. Następnie w dniach czwartek – piątek możliwy będzie jedynie wyjazd z ul. Ugorek. Wjazd w ul. Ugorek z ul. Meissnera zalecany objazdem. Wprowadzone zostanie ręczne kierowanie ruchem. Prace potrwają do piątku, 21 czerwca br. Szczegóły wraz z lokalizacją na stronie Tramwaju do Mistrzejowic.
Aktualizacja 17 czerwca 2024 r.
Od poniedziałku, 17 czerwca, rozpoczną się prace związane z przebudową sieci energetycznej w pobliżu stacji transformatorowej. W związku z prowadzonymi robotami, droga dojazdowa do parkingu wewnętrznego ze szlabanem oraz dostęp do parkingu przy bloku 118c przy ul. Dobrego Pasterza będą czasowo wyłączone z użytkowania. Prace na tym odcinku rozpoczną się w poniedziałek między 7:00 a 8:00 rano i potrwają 14 dni. Prosimy, aby na czas prowadzonych prac nie zastawiać wjazdu. Szczegóły wraz z lokalizacją na stronie Tramwaju do Mistrzejowic.
Aktualizacja 14 czerwca 2024 r.
Od najbliższego poniedziałku, 17 czerwca, rozpoczną się prace związane z przebudową sieci energetycznej w pobliżu stacji transformatorowej. W związku z prowadzonymi robotami przy ul. Dobrego Pasterza 118 konieczne jest wyłączenie z użytkowania pięciu miejsc parkingowych. Prace na tym odcinku rozpoczną się w poniedziałek między 7:00 a 8:00 rano i potrwają 4 dni. Szczegóły wraz z lokalizacją wyłączonych miejsc na stronie Tramwaju do Mistrzejowic.
Aktualizacja 6 czerwca 2024 r.
Zachęcamy do zapoznania się z grafiką prezentującą fragment ul. Lublańskiej, pomiędzy rondami Barei a Polsad – ostateczny jej kształt jest wynikiem zakończonych konsultacji społecznych.
Aktualizacja 17 maja 2024 r.
Budowa tunelu, którym będzie poprowadzona trasa tramwaju do Mistrzejowic, wymaga nieustannej pracy, nawet w godzinach nocnych.
Szczegóły: Całodobowa praca nad tunelem
Aktualizacja 7 maja 2024 r.
Aktualizacja 2 maja 2024 r.
W związku z pracami związanymi z przebudową ciepłociągu, 6 maja br. zostanie wyłączony kolejny fragment parkingu przy ulicy Meissnera.
Szczegóły: Postępuje przebudowa ciepłociągu
Aktualizacja 4 kwietnia 2024 r.
Od 8 kwietnia planowane są prace związane z budową nowej sieci wodociągowej. W związku z tym, że będą one prowadzone w istniejącej jezdni, dostęp do posesji będzie zapewniony przez wykonywaną obecnie podbudowę torowiska.
Szczegóły: Przebudowa ul. Krzesławickiej
Aktualizacja 11 marca 2024 r.
W związku z budową nowego przebiegu Sudołu Dominikańskiego, od 16 marca zmieni się organizacja ruchu w rejonie ulic Młyńskiej i Miechowity – ul. Miechowity zostanie zamknięta, a na ulicy Młyńskiej pojawią się zwężenia.
Szczegóły: Częściowe zamknięcie ul. Miechowity
Aktualizacja 06 marca 2024 r.
Tramwaj do Mistrzejowic – podsumowanie prac w lutym
W połowie miesiąca planowane jest wdrożenie czasowej organizacji ruchu etap 2.4. Zmiany będą dotyczyły ul. Młyńskiej i przesunięcia obecnej przełączki w kierunku północnym. Dodatkowo wyłączone będzie skrzyżowanie ul. Miechowity z ul. Młyńską, a dojazd będzie się odbywał objazdem przez ul. Stanisława ze Skalbmierza. Szczegóły wkrótce.
Aktualizacja 04 marca 2024 r.
Ze względu na prowadzone prace przygotowawcze związane z przebudową sieci podziemnych, od poniedziałku, 4 marca, chodnik przy ul. Meissnera między przejściem dla pieszych przy stadionie KS Wieczysta a przejściem dla pieszych przy ul. Chałupnika został zamknięty. Utrudnienia potrwają do poniedziałku, 11 marca.
Aktualizacja 19 lutego 2024 r.
W północnej części Krakowa kierowców czekają kolejne tymczasowe zmiany w organizacji ruchu. W związku z postępującą budową tunelu linii tramwajowej do Mistrzejowic, od soboty, 24 lutego zamknięcia i zwężenia jezdni pojawią się na ulicy Lublańskiej.
Szczegóły: Zmiany organizacji ruchu na ul. Lublańskiej
Aktualizacja 05 stycznia 2024 r.
W czwartek, 11 stycznia br. wprowadzone zostaną pewne modyfikacje w obowiązującej czasowej organizacji ruchu. Zmiany te obejmować będą fragment ul. Lublańskiej oraz al. Bora-Komorowskiego.
Szczegóły – Zmiany w organizacji ruchu w rejonie ronda Polsad
Aktualizacja 29 listopada 2023 r.
W najbliższą środę, 29 listopada br., przy rondzie Polsad kierowców czekają utrudnienia. Czasowe zamknięcia pasów związane będą z pogrążaniem stalowych grodzic.
Szczegóły – Zmiany w organizacji ruchu przy rondzie Polsad
—
Aktualizacja 16 listopada 2023 r.
W sobotę, 18 listopada br. od godz. 05.00 obowiązywać będzie kolejny etap czasowej organizacji ruchu. Zamknięcia oraz zwężenia pasów jezdni pojawią się na ul. Meissnera oraz ul. Młyńskiej i będą obowiązywać wraz z organizacją ruchu wprowadzoną 21 października br. Ten etap zmian w organizacji ruchu potrwa do połowy przyszłego roku.
Szczegóły – Zmiany w organizacji ruchu na ul. Meissnera i Młyńskiej
Zmiany w komunikacji miejskiej – w komunikacie Zarządu Transportu Publicznego
—
Aktualizacja 13 października 2023 r.
Kolejne tymczasowe zmiany w organizacji ruchu ze względu na trwającą przebudowę sieci podziemnych oraz budowę tunelu, którym będzie poprowadzona trasa tramwaju do Mistrzejowic. Zamknięcia i zwężenia jezdni pojawią się na ulicach Lublańskiej, Młyńskiej, alei Bora Komorowskiego, a najwcześniej od połowy listopada także na ulicy Meissnera. Nowa organizacja ruchu będzie obowiązywać od 21 października.
Szczegóły – Duże zmiany w organizacji ruchu na ul. Lublańskiej, Młyńskiej i al. Bora-Komorowskiego
—
Aktualizacja 10 października 2023 r.
W najbliższy czwartek i piątek, 12 i 13 października, kierowców czekają utrudnienia na rondzie Polsad. Chwilowe zamknięcia pasów związane będą z transportem sprzętu technicznego.
Szczegóły – Utrudnienia na rondzie Polsad
—
Aktualizacja 28 września 2023 r.
Od czwartku, 5 października, zostaną wprowadzone kolejne zmiany w czasowej organizacji ruchu w związku z budową tramwaju do Mistrzejowic. Zamknięcia oraz zwężenia pasów jezdni będą dotyczyły rejonu ronda Polsad.
Szczegóły – Zamknięte pasy i zwężenia na rondzie Polsad
Startuje budowa linii do Mistrzejowic. Co wiemy o ograniczeniach?
